Sơ đồ Gantt giúp bạn nhìn rõ công việc nào cần làm, khi nào bắt đầu và phải hoàn thành trước thời điểm nào. Khi nhiều đầu việc cùng diễn ra, một lịch chung sẽ giúp nhóm thống nhất mốc bàn giao. Bạn cũng dễ nhận ra nhiệm vụ đang chờ người khác hoặc có nguy cơ chậm tiến độ.
Sansan Academy cùng bạn đi từ dữ liệu công việc đến một lịch có thể đối chiếu và cập nhật. Hướng dẫn gồm cách thể hiện trên giấy, Excel, Google Sheets, Word và Canva, kèm mẫu giả định cùng lời giải để kiểm tra cách tính trước khi áp dụng.
Sơ đồ Gantt là gì?
Sơ đồ Gantt là biểu đồ thanh ngang thể hiện lịch thực hiện các công việc theo thời gian. Mỗi hàng tương ứng với một nhiệm vụ. Vị trí và độ dài của thanh cho biết khoảng thực hiện. Biểu đồ có thể bổ sung người phụ trách, quan hệ phụ thuộc và các mốc bàn giao.
Bạn có thể hình dung đây là một giản đồ thời gian gắn với danh sách việc cụ thể. Trục ngang của biểu đồ thời gian cần ghi rõ đơn vị ngày, tuần hoặc tháng. Thanh công việc không tự cho biết số giờ làm hay số người cần tham gia. Cột mốc, hay milestone, đánh dấu thời điểm kiểm soát như duyệt thiết kế hoặc bàn giao và thường có thời lượng bằng không.

Khi đọc giản đồ Gantt, hãy xem tên việc, ngày bắt đầu, ngày kết thúc và điều kiện bàn giao. Hai thanh chồng thời gian chỉ cho thấy các việc được lên lịch cùng khoảng, chưa đủ để kết luận chúng phụ thuộc nhau. Những thông tin như tiến độ hoàn thành hoặc lịch gốc cần có chú thích để người xem hiểu đúng ý nghĩa.
Vai trò của biểu đồ Gantt trong quản lý dự án
Trong quản lý dự án, Gantt đưa nhiệm vụ và thời hạn lên một lịch chung để người điều phối xem mốc bàn giao, còn thành viên biết phần việc của mình nằm ở đâu. Lịch cần đi cùng đầu ra và trách nhiệm thì nhóm mới có cơ sở trao đổi khi một việc chưa sẵn sàng. Ngân sách, chất lượng và phạm vi vẫn cần dữ liệu riêng, không thể suy ra chỉ từ độ dài hoặc màu của thanh.
Sắp xếp công việc và thời hạn thực hiện
Trước khi cam kết ngày bàn giao, hãy đặt các nhiệm vụ cùng thời lượng và điều kiện bắt đầu lên lịch. Một chiến dịch cần đủ phần thiết kế, nội dung và kiểm tra trang trước khi phát hành, nên bỏ sót một phần chuẩn bị sẽ làm lịch thiếu căn cứ. Nếu nhiệm vụ phải chờ vật tư, ngày nhận vật tư cũng cần được xem xét. Đặt ngày kết thúc sớm hơn không tự xóa khoảng chờ, mà có thể cho thấy kế hoạch đang cần điều chỉnh.
Phối hợp nhiệm vụ giữa các thành viên
Một sơ đồ Gantt về kế hoạch công việc cần cho thấy ai phụ trách đầu việc nào và khi nào phải bàn giao. Người thiết kế sẽ biết thời điểm nhận yêu cầu, còn người duyệt biết ngày cần phản hồi. Khi trách nhiệm được ghi rõ, nhóm có căn cứ để trao đổi trước khi công việc bị chậm.

Điều kiện bàn giao cũng cần cụ thể, chẳng hạn bản nội dung đã duyệt hay dữ liệu đã kiểm tra. Gửi một bản nháp chưa đủ thông tin có thể khiến nhiệm vụ kế tiếp phải làm lại. Vì vậy, lịch nên đi cùng tiêu chí hoàn thành được các bên thống nhất.
Theo dõi tiến độ và nhận diện nguy cơ trễ hạn
Khi một việc chưa bắt đầu đúng lịch hoặc còn nhiều phần chưa hoàn tất, người phụ trách cần báo đầu ra đã có, phần còn lại và trở ngại. Thông tin ấy giúp người điều phối xem mốc nào bị ảnh hưởng trước khi hẹn lại ngày bàn giao.
Lịch chỉ cho thấy tác động của việc chậm khi quan hệ phụ thuộc và dữ liệu được cập nhật đúng. Thanh tô gần hết chưa xác nhận đầu ra đủ điều kiện chuyển sang việc kế tiếp. Hãy đối chiếu kết quả với tiêu chí bàn giao, thay vì dùng màu sắc như bằng chứng hoàn thành.
Các bước lập sơ đồ Gantt cho kế hoạch công việc
Hãy bắt đầu từ đầu ra và điều kiện cần để hoàn thành, rồi mới chọn giấy, bảng tính hay phần mềm. Sáu bước sau giúp chuyển những thông tin đó thành lịch ban đầu để nhóm cùng kiểm tra. Mức chi tiết cần vừa với việc giao nhiệm vụ và nhận diện trở ngại, không phải chia càng nhiều hàng càng tốt. Công cụ tính theo dữ liệu nhập vào, còn tính khả thi vẫn phải được xác nhận với người thực hiện.
Bước 1: Xác định mục tiêu, phạm vi và mốc bàn giao
Trước khi vẽ sơ đồ Gantt, hãy ghi kết quả cuối cùng cần có và phạm vi công việc nhóm chịu trách nhiệm. Với một buổi hội thảo, mục tiêu có thể là tổ chức chương trình theo nội dung đã thống nhất và bàn giao đủ tài liệu cho người tham dự. Phần thuê địa điểm, mời diễn giả hay truyền thông cần được xác định rõ có thuộc kế hoạch hay không.

Sau đó, ghi các mốc cần kiểm soát như chốt địa điểm, duyệt tài liệu hoặc tổ chức chương trình. Mốc là thời điểm xác nhận kết quả. Những nhiệm vụ để đạt mốc vẫn phải được ước lượng riêng. Nếu ngày tổ chức không thể đổi, hãy đánh dấu ràng buộc đó để kiểm tra lịch từ đầu.
Bước 2: Chia công việc thành các nhiệm vụ có thể theo dõi
Work Breakdown Structure, thường viết tắt là WBS, phân rã phạm vi theo các đầu ra và phần việc cần để tạo ra chúng. PMI phân biệt WBS với lịch và trình tự thực hiện: WBS làm rõ phần việc, không tự cho biết nó diễn ra lúc nào. Từ phần việc đã xác định, nhóm tiếp tục lập các hoạt động như viết, duyệt và gửi thư mời để đưa lên lịch.
Mỗi hoạt động cần có tên rõ, kết quả bàn giao và người chịu trách nhiệm chính. Nhiệm vụ quá dài mà chỉ có trạng thái đang làm sẽ khó theo dõi, còn chia mọi thao tác nhỏ có thể khiến lịch rối. Hãy chọn mức chi tiết mà người nhận bàn giao xác nhận được kết quả.
Bước 3: Ước lượng thời gian và xác định người phụ trách
Ước lượng cùng người trực tiếp thực hiện và xác nhận lịch làm việc trước khi đặt ngày. Một việc bắt đầu vào đầu ngày thứ Sáu, cần ba ngày làm việc đầy đủ và nghỉ cuối tuần sẽ kết thúc cuối ngày thứ Ba nếu không có ngày nghỉ khác. Duration nói đến thời lượng theo lịch đã chọn, còn work hoặc effort là lượng lao động, chẳng hạn tổng giờ công. Hai đại lượng này không nên dùng thay cho nhau.
Ghi người chịu trách nhiệm chính và kiểm tra quỹ thời gian thực tế, kể cả công việc thường xuyên họ đang có. Các khoảng chờ duyệt, dữ liệu hoặc nhà cung cấp cần được đưa vào lịch khi ảnh hưởng đến bàn giao.
Bước 4: Xác định quan hệ phụ thuộc và công việc song song
Microsoft mô tả bốn quan hệ phụ thuộc sau. Các mô tả dưới đây xét lead và lag bằng không, tức chưa thêm độ lệch vào điều kiện thời gian giữa A và B.
- Finish-to-Start, viết tắt FS: B không bắt đầu trước khi A kết thúc.
- Start-to-Start, viết tắt SS: B không bắt đầu trước khi A bắt đầu, nhưng không bắt buộc cùng bắt đầu một lúc.
- Finish-to-Finish, viết tắt FF: B không kết thúc trước khi A kết thúc, nhưng không bắt buộc cùng kết thúc một lúc.
- Start-to-Finish, viết tắt SF: B không kết thúc trước khi A bắt đầu.

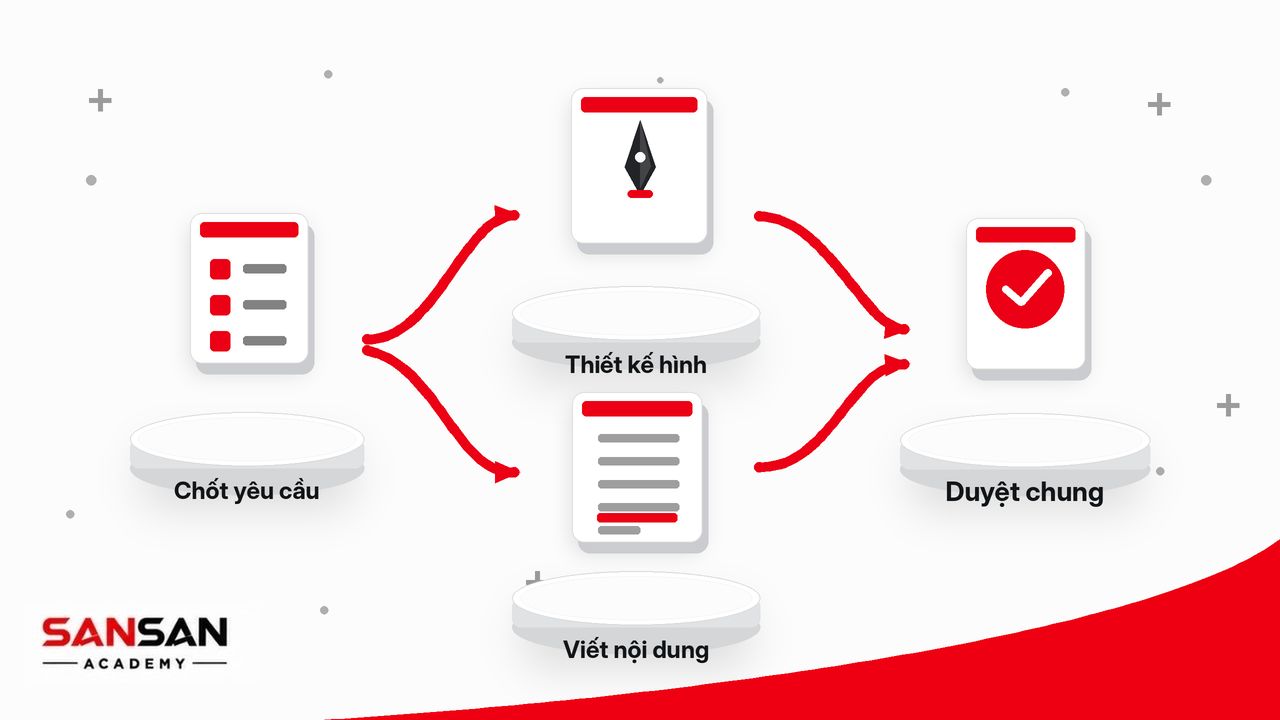

Thiết kế hình và viết nội dung có thể làm song song sau khi chốt yêu cầu, còn duyệt bản cuối phải chờ cả hai nếu nhóm duyệt chung. Liên kết cần phản ánh đầu vào thật, không chỉ vị trí các hàng. Khi dùng lead hoặc lag, hãy ghi rõ phần chồng lấn hoặc khoảng chờ và kiểm tra lại nguồn lực. Một người hoặc máy đang được bố trí toàn thời gian cho một việc không mặc nhiên đủ khả năng làm thêm một việc toàn thời gian trong cùng khoảng.
Bước 5: Biểu diễn công việc, thời gian và cột mốc
Để vẽ biểu đồ Gantt, đặt danh sách công việc theo hàng và thời gian trên trục ngang. Mỗi thanh kéo từ ngày bắt đầu đến hết khoảng thực hiện dự kiến. Thêm ký hiệu cho mốc bàn giao và tên người phụ trách. Khi thiết kế biểu đồ Gantt, hãy chọn đơn vị thời gian đủ rõ cho việc theo dõi, chẳng hạn ngày cho một kế hoạch ngắn.
Tên việc, màu và ký hiệu cần có chú thích thống nhất. Một nhiệm vụ đang chờ duyệt nên có trạng thái bằng chữ để người xem vẫn hiểu khi in đen trắng. Trước khi dùng biểu đồ ngang này để báo cáo, kiểm tra thử một nhiệm vụ kéo dài một ngày để phát hiện lỗi lệch thanh.
Bước 6: Kiểm tra tính khả thi và chốt lịch ban đầu
Rà lại công việc còn thiếu, điều kiện bàn giao, ngày nghỉ và các trường hợp dùng chung nguồn lực. Nếu hai nhiệm vụ cùng cần một máy trong một ca, bạn phải sắp xếp thứ tự hoặc xác nhận máy có khả năng xử lý đồng thời. Một lịch không có lỗi ngày tháng vẫn có thể chưa thực hiện được vì thiếu người hoặc thiết bị.
Khi nhóm đã thống nhất, lưu kế hoạch gốc, gọi là baseline, cùng ngày chốt và các giả định chính. Lịch dự báo trong quá trình làm việc sẽ được đối chiếu với bản này để nhận biết thay đổi. Người phụ trách cũng cần thống nhất ai cập nhật và thời điểm báo tiến độ, tránh mỗi thành viên giữ một phiên bản riêng.

Khóa học Kỹ năng quản lý thời gian
Sắp xếp ưu tiên, giới hạn công việc đang làm và bảo vệ thời gian cho nhiệm vụ quan trọng.
Cách vẽ sơ đồ Gantt bằng tay, Excel và công cụ trực tuyến
Tên việc, ngày bắt đầu, kết thúc, người phụ trách và việc tiền nhiệm là dữ liệu cần chuẩn bị dù bạn dùng công cụ nào. Giấy và hình khối thuận tiện để trình bày một lịch nhỏ, còn nhu cầu cập nhật nhiều việc liên quan đòi hỏi hiểu phần nào được tính tự động. Chọn cách thể hiện theo mục đích dùng và khả năng duy trì, không chỉ theo mẫu trông đẹp.
Cách vẽ sơ đồ Gantt bằng tay

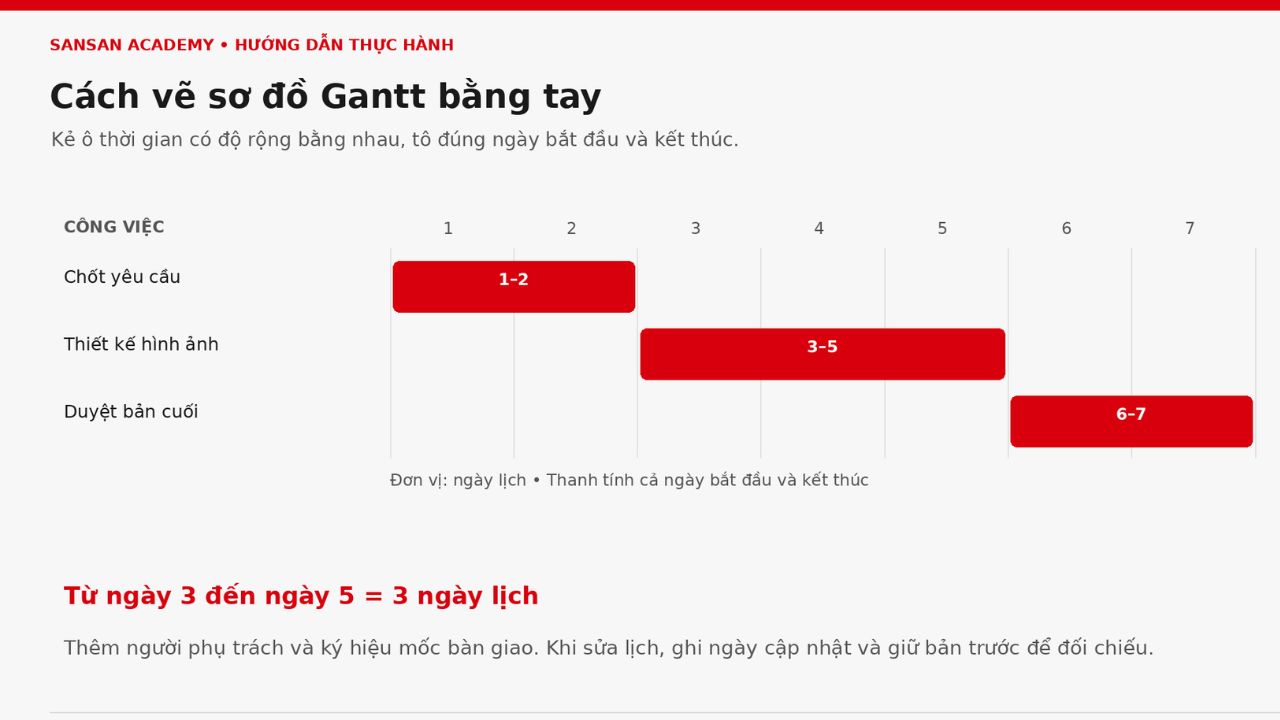

Cách vẽ sơ đồ Gantt bằng tay gồm kẻ danh sách công việc bên trái và chia các cột thời gian bên phải. Chọn độ rộng ô bằng nhau, rồi tô những ô thuộc khoảng thực hiện của từng nhiệm vụ. Ví dụ, một việc diễn ra từ ngày 3 đến ngày 5 sẽ được tô ba ô khi mỗi cột là một ngày lịch.

Thêm tên người phụ trách, ký hiệu cột mốc và đường nối cho việc phụ thuộc nếu cần. Khi lịch thay đổi, ghi ngày sửa và giữ lại bản trước để có căn cứ đối chiếu. Bản vẽ tay nên có mức chi tiết mà nhóm vẫn đọc được trong cuộc họp, thay vì thu nhỏ chữ để nhét toàn bộ nhiệm vụ lên một trang.
Cách vẽ sơ đồ Gantt trong Excel

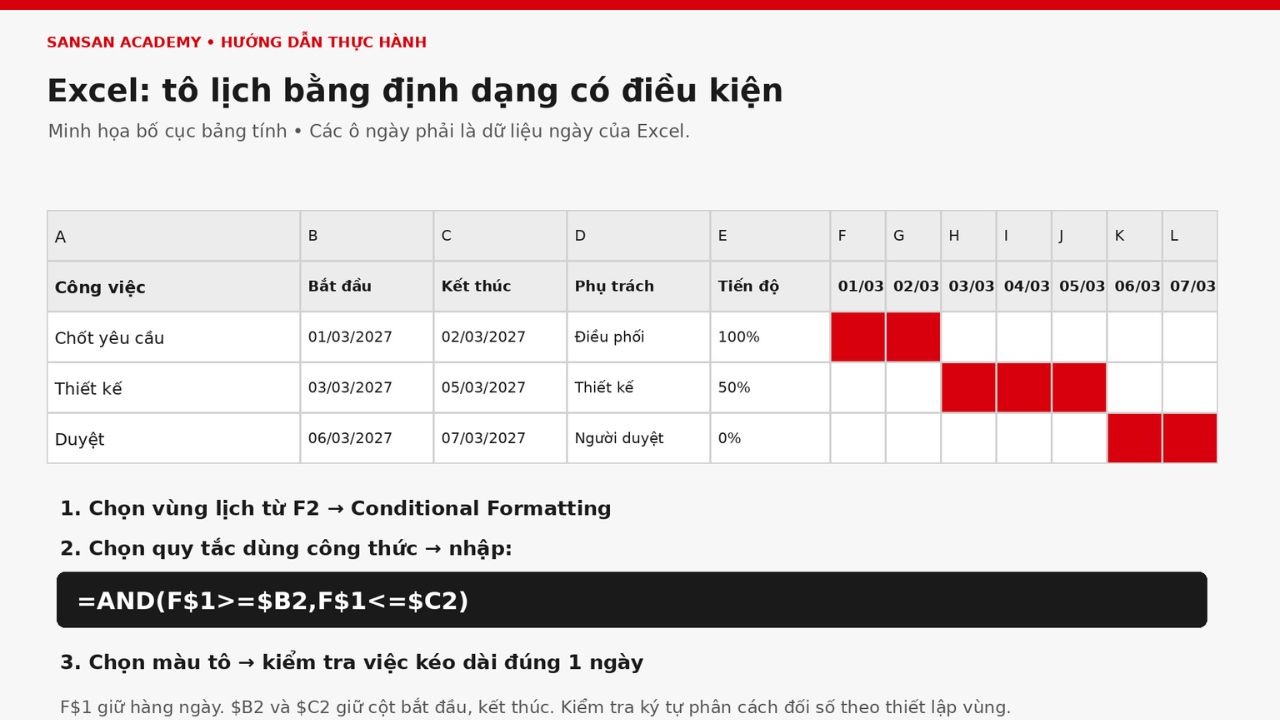

Với dạng ô ngày, đặt cột A đến E lần lượt là Công việc, Bắt đầu, Kết thúc, Phụ trách và Tiến độ. Từ F1 nhập các giá trị ngày thật, mỗi cột cách một ngày. Nếu B2 là ngày 1 tháng 3 năm 2027 và C2 là ngày 2 tháng 3 năm 2027, khoảng tính cả hai ngày là =C2-B2+1, tức hai ngày lịch. Đây không phải công thức tính giờ công hoặc tự loại ngày nghỉ.
Chọn toàn bộ vùng ô hiển thị lịch, với ô đầu tiên là F2, rồi mở Conditional Formatting và chọn quy tắc dùng công thức. Nhập =AND(F$1>=$B2,F$1<=$C2) để tô ngày từ bắt đầu đến kết thúc. Dấu $ giữ hàng ngày 1 và cột B, C cố định, còn hàng nhiệm vụ thay đổi theo từng dòng. Nếu thiết lập vùng dùng dấu chấm phẩy để tách đối số, cần thay dấu phân cách tương ứng trong công thức.

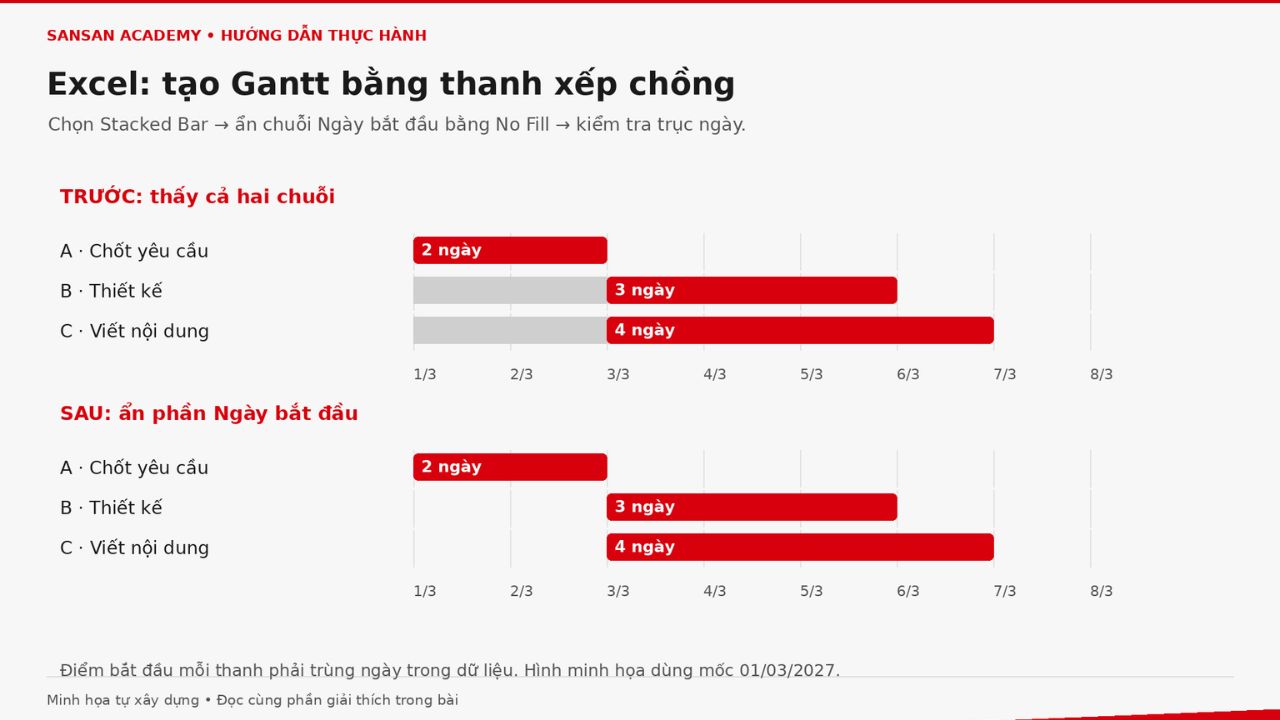

Microsoft hướng dẫn mô phỏng Gantt bằng Stacked Bar, vì Excel không có loại biểu đồ Gantt riêng trong các loại chart dựng sẵn. Với dữ liệu Công việc, Ngày bắt đầu và Thời lượng, tạo biểu đồ rồi đặt chuỗi Ngày bắt đầu thành No Fill để chỉ thấy thanh thời lượng. Kiểm tra trục ngày và một nhiệm vụ một ngày để tránh hiểu sai điểm đầu, cuối của thanh.
Quy tắc tô màu phản ánh các ngày bạn đã nhập, nhưng chưa tự bỏ cuối tuần hay dời việc phụ thuộc. Nếu một nhiệm vụ kết thúc muộn hơn, lịch các việc kế tiếp cũng cần được tính và sửa lại, hoặc được xử lý bằng công thức lập lịch bổ sung.

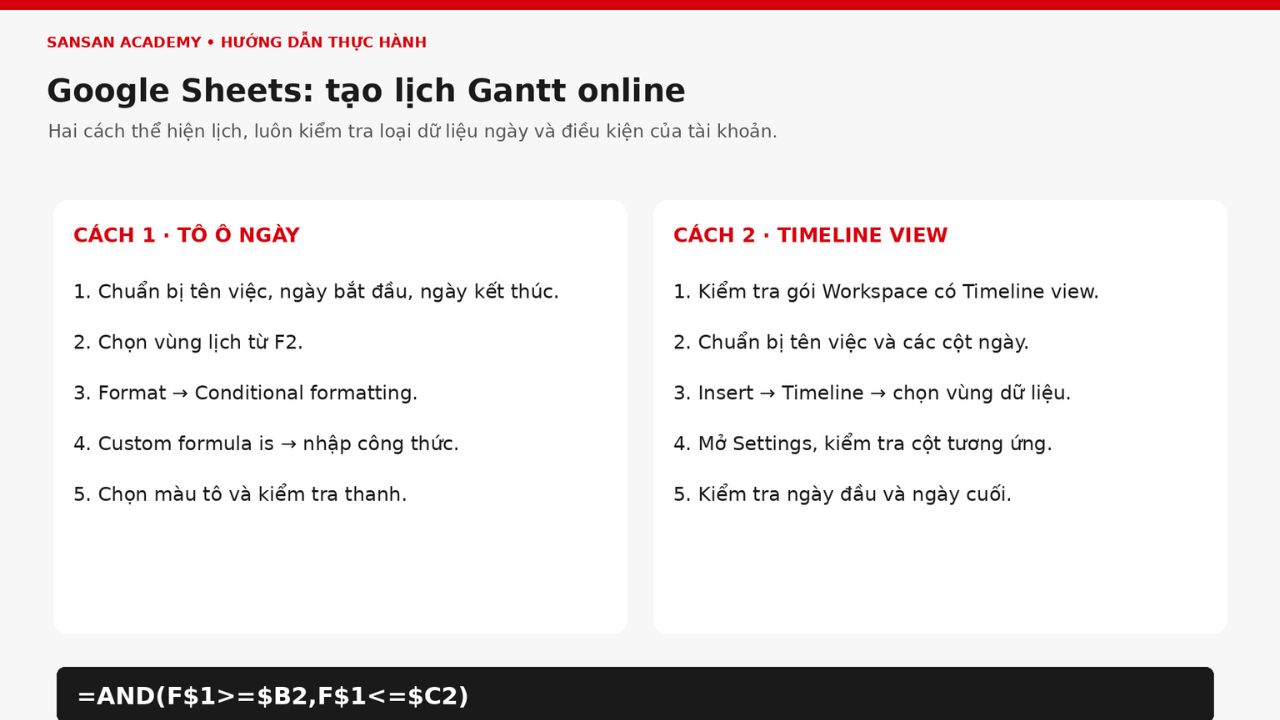

Cách tạo sơ đồ Gantt online bằng Google Sheets
Bạn có thể dùng cùng bố cục cột và ngày như ví dụ Excel. Chọn toàn bộ vùng lịch bắt đầu tại F2, vào Format → Conditional formatting, chọn Custom formula is và nhập =AND(F$1>=$B2,F$1<=$C2). Google hướng dẫn dùng custom formula với các tham chiếu cố định và tương đối, nên hàng ngày và cột dữ liệu cần đúng với ô đầu tiên của vùng áp dụng.

Nếu tài khoản thuộc gói Workspace đủ điều kiện, Timeline view dùng các cột tên nhiệm vụ và ngày bắt đầu, kết thúc để thể hiện lịch. Trên máy tính, chọn Insert → Timeline, chọn vùng dữ liệu rồi kiểm tra cột trong Settings. Google yêu cầu ngày bắt đầu sớm hơn ngày kết thúc để thẻ có độ dài, nên không mặc định cách hiển thị giống quy tắc tô từng ô ngày ở trên.
Với bản dùng chung, thống nhất người chỉnh lịch và thời điểm chốt thông tin. Thành viên cần ghi đầu ra đã có, phần còn lại và ngày dự báo, thay vì chỉ đổi màu để báo tiến độ.
Cách trình bày sơ đồ Gantt trong Word và Canva
Trong Word, bạn có thể chèn bảng gồm công việc và các cột ngày rồi tô ô theo khoảng thực hiện, hoặc đưa biểu đồ từ Excel vào báo cáo. Nếu chỉ chèn ảnh, ảnh không tự cập nhật khi dữ liệu lịch thay đổi.

Với mẫu Gantt trên Canva Whiteboard, chọn mẫu rồi thay tên việc, thanh thời gian, ký hiệu mốc và chú thích. Ở cách trình bày bằng hình khối, bạn cần sửa và kiểm tra các mốc liên quan khi lịch đổi, không xem một đường nối đã vẽ như công thức tự tính lịch. Nếu cần tự tính lịch theo quan hệ phụ thuộc, hãy kiểm tra khả năng lập lịch của công cụ, không chỉ khả năng nối các hình khối.
Trước khi gửi, ghi phiên bản, ngày cập nhật và bản đang phản ánh baseline hay dự báo mới. Kiểm tra tỷ lệ trục cùng nhiệm vụ một ngày sẽ giúp tránh dùng nhầm lịch hoặc đọc lệch thời lượng.
Mẫu sơ đồ Gantt và bài tập minh họa
Các mẫu sau dùng dữ liệu giả định để bạn đối chiếu cách đọc lịch, không phải kết quả triển khai của doanh nghiệp. Lịch tính theo ngày lịch liên tiếp, không có ngày nghỉ và giả định nguồn lực đáp ứng như mô tả ở từng mẫu. Khi dùng cho nhóm, cần thay ngày khởi động, ca làm việc, các khoảng chờ và kiểm tra điều kiện bàn giao. Màu hoặc kiểu thanh giống nhau không bảo đảm hai kế hoạch dùng cùng quy tắc lập lịch.
Mẫu sơ đồ Gantt cho kế hoạch công việc nhóm

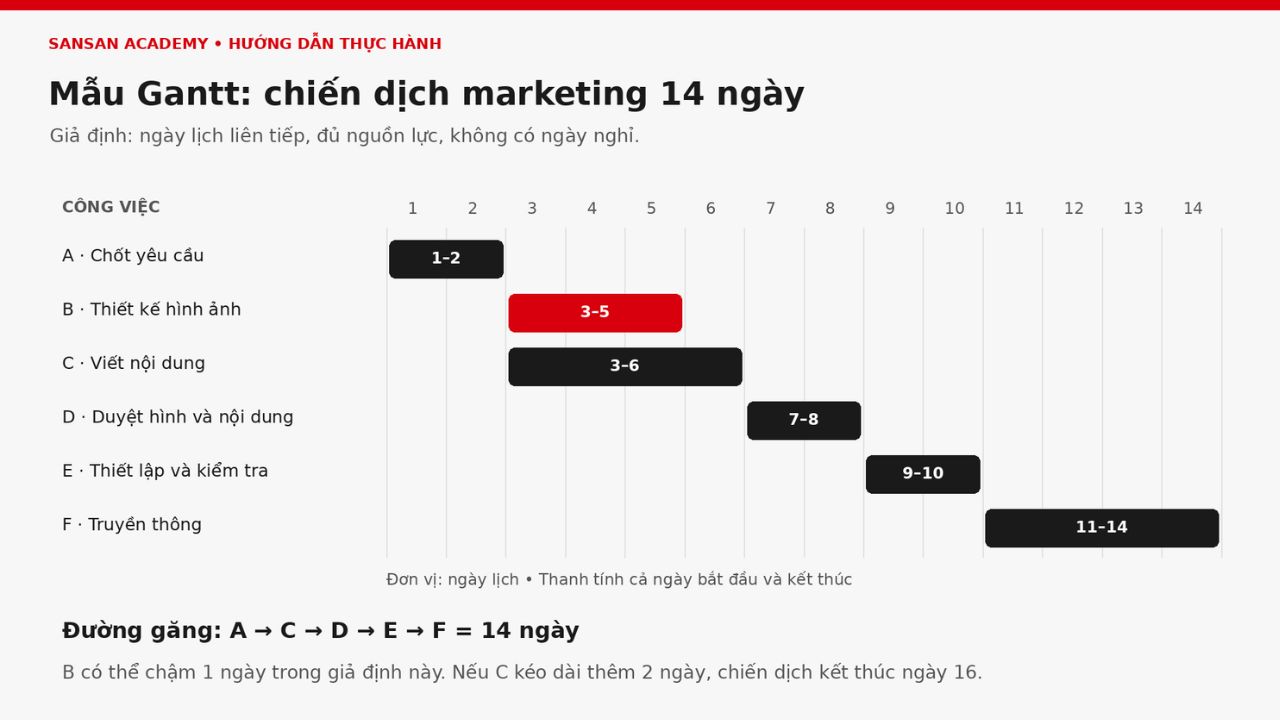

Sơ đồ Gantt mẫu cho một chiến dịch gồm A chốt yêu cầu ngày 1–2, B thiết kế hình ngày 3–5 và C viết nội dung ngày 3–6. Sau khi B và C hoàn tất, D duyệt ngày 7–8, E thiết lập trang và kiểm tra ngày 9–10, rồi F truyền thông ngày 11–14. Các vai trò tương ứng là điều phối, thiết kế, nội dung, người duyệt, kỹ thuật và truyền thông.
B và C được lên lịch song song, nhưng D phải chờ cả hai hoàn tất. Khi nhập sơ đồ thời gian này vào bảng tính, giữ cột việc tiền nhiệm để điều kiện đó không bị mất. Bạn có thể dùng lịch làm mẫu cho nhóm, còn cách xử lý việc chậm được tính cụ thể trong phần bài tập phía dưới.

Mẫu sơ đồ Gantt cho tổ chức sự kiện

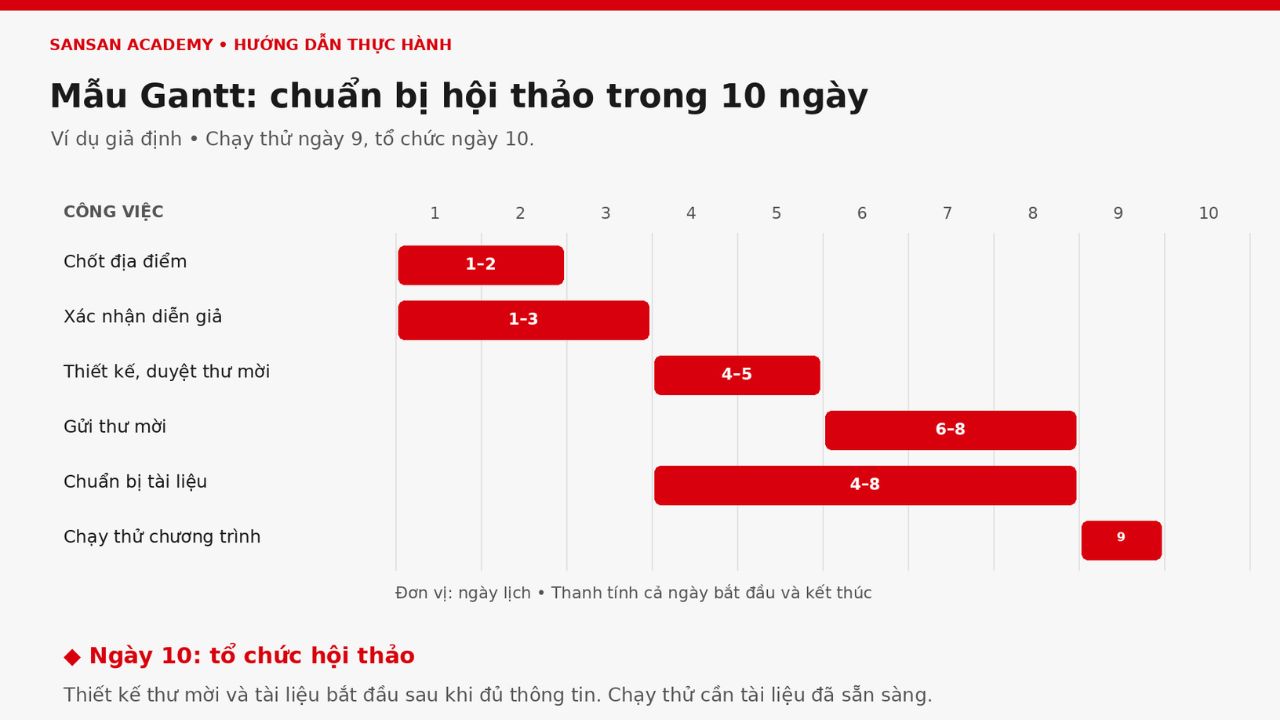

Một event Gantt chart cho hội thảo giả định gồm chốt địa điểm ngày 1–2 và xác nhận diễn giả ngày 1–3. Khi đủ thông tin, nhóm thiết kế, duyệt thư mời ngày 4–5, gửi thư mời ngày 6–8 và chuẩn bị tài liệu ngày 4–8. Chạy thử diễn ra ngày 9, còn mốc tổ chức là ngày 10.
Lịch này giả định hai việc ban đầu dùng nguồn lực riêng và tài liệu sẵn sàng trước khi chạy thử. Khi áp dụng, ghi người phụ trách xác nhận địa điểm, diễn giả, thư mời và chương trình. Nếu chưa có thông tin để phát hành thư mời, nhóm phải điều chỉnh phần việc liên quan trước khi công bố lịch.

Mẫu sơ đồ Gantt cho quản lý sản xuất

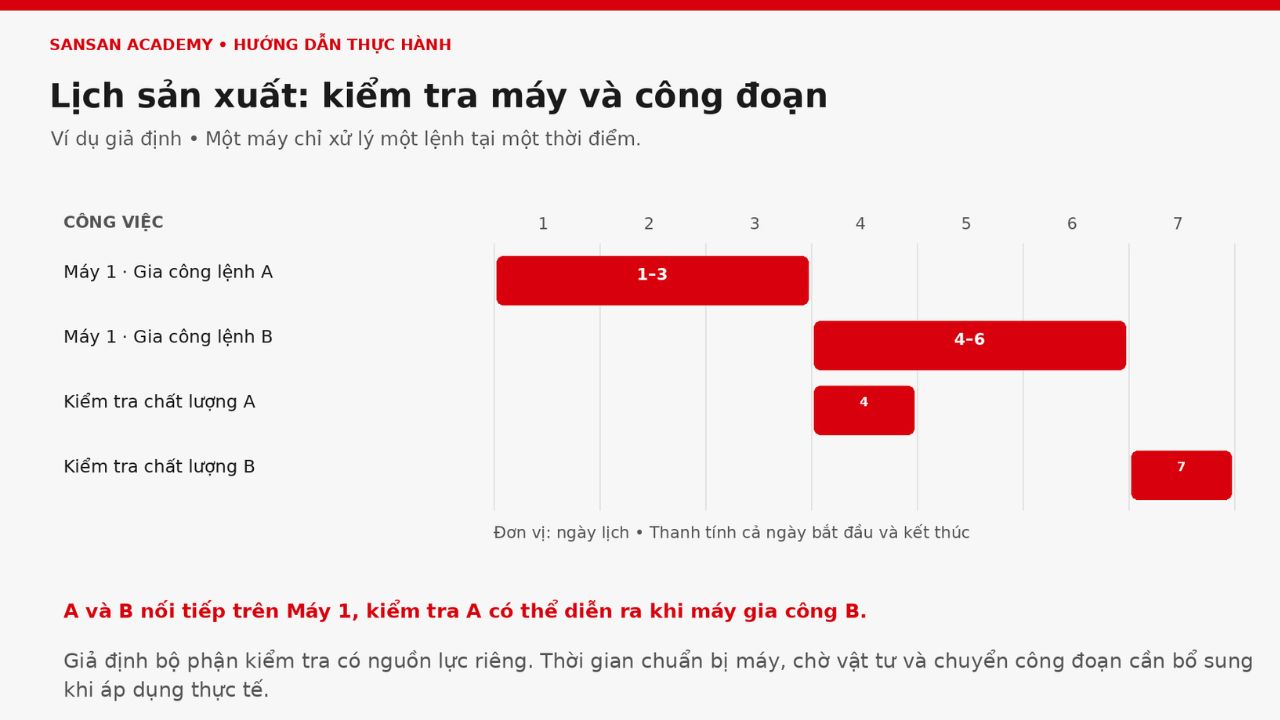

Ví dụ sản xuất giả định có hai lệnh A và B cùng dùng một máy, mỗi lệnh cần ba ngày gia công. Máy xử lý A ngày 1–3, sau đó xử lý B ngày 4–6. Bộ phận riêng kiểm tra chất lượng A ngày 4 và B ngày 7. Lịch giả định vật tư đã sẵn sàng và thời gian chuẩn bị máy đã nằm trong thời lượng gia công.

Hai lệnh không được chồng thời gian trên máy nếu thiết bị chỉ xử lý một lệnh tại một thời điểm. Khi lập lịch cho xưởng, hãy bổ sung ca làm việc, thời gian chuyển công đoạn, chờ vật tư và năng lực kiểm tra thực tế. Một sơ đồ quản lý dự án chỉ trở thành lịch sản xuất dùng được khi các điều kiện vận hành này được xác nhận.

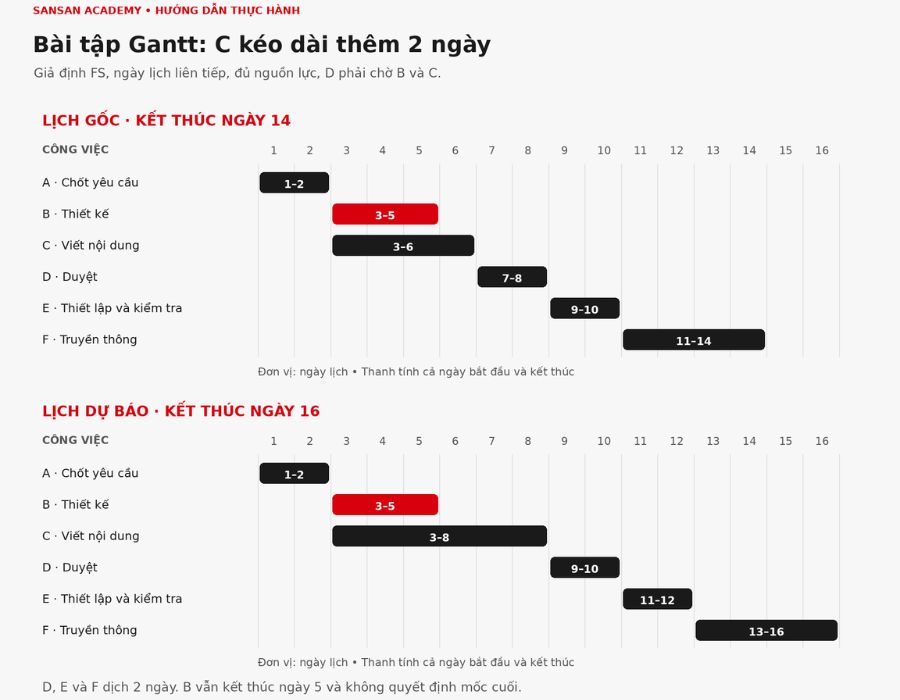

Bài tập sơ đồ Gantt có lời giải
Bài tập về sơ đồ Gantt dùng lịch chiến dịch 14 ngày ở trên với các liên kết FS, không có khoảng trễ bổ sung và không thiếu nguồn lực. Yêu cầu là xác định chuỗi công việc quyết định ngày hoàn thành và tính lịch mới nếu C kéo dài thêm hai ngày. Thời lượng A, B, C, D, E, F lần lượt là 2, 3, 4, 2, 2 và 4 ngày.
Chuỗi A–C–D–E–F có tổng thời lượng 14 ngày, còn A–B–D–E–F là 13 ngày. Vì D chờ cả B và C, lịch ban đầu kết thúc cuối ngày 14. B có thể chậm một ngày mà chưa dời D trong các giả định đã nêu. Khoảng linh hoạt đó là một ngày độ dự trữ toàn phần, còn gọi là total float hoặc total slack, của B trong mô hình này.
Nếu C tăng từ bốn lên sáu ngày, C thực hiện ngày 3–8, D chuyển sang ngày 9–10, E ngày 11–12 và F ngày 13–16. Nhóm sẽ kết thúc cuối ngày 16 nếu không có biện pháp điều chỉnh. Ngày dự báo này dựa trên việc giữ nguyên các điều kiện lập lịch đã nêu.

Cách sử dụng và cập nhật sơ đồ Gantt hiệu quả
Một lịch dùng chung cần có người cập nhật và thời điểm chốt thông tin. Người phụ trách ghi đầu ra đã hoàn thành, phần còn lại cùng ngày dự báo, còn người điều phối xem tác động trước khi phát hành bản mới. Với cách làm Agile, Gantt có thể phục vụ trao đổi mốc chung và các việc đã đủ thông tin. Phần việc dài hạn còn thay đổi không cần bị cố định như một cam kết đã xác nhận.
Cập nhật tiến độ theo kết quả công việc
Tiến độ cần dựa trên tiêu chí hoàn thành đã thống nhất, chẳng hạn số tài liệu đạt yêu cầu hoặc mốc nghiệm thu đã xác nhận. Phần trăm thời lượng hoàn thành có thể khác phần trăm khối lượng công việc hoàn thành. Vì vậy, đã qua nửa khoảng thời gian chưa đủ để báo đầu ra hoàn thành 50%.
Ví dụ, nhóm cần bàn giao năm bài viết đã duyệt và hiện có ba bài đạt cùng tiêu chí. Nếu năm bài được thống nhất có trọng số bằng nhau, nhóm có thể ghi 60% theo số đầu ra đạt yêu cầu. Khi độ khó khác nhau, cần thống nhất trọng số hoặc theo dõi từng bài để tỷ lệ không che mất phần việc còn lại.
Kiểm tra tác động khi một nhiệm vụ bị trễ
Khi có việc chậm, hãy xem nhiệm vụ nào phải chờ đầu ra đó và ngày dự báo thay đổi ra sao. Critical path là chuỗi công việc có quan hệ logic quyết định thời điểm hoàn thành theo mô hình lập lịch, không phải danh sách việc được đánh giá là quan trọng. Phân tích cần dựa trên thời lượng, liên kết và những điều kiện đang áp dụng.
Trong bài tập, C kéo dài làm D, E và F lùi vì chuỗi này không có độ dự trữ hấp thụ phần tăng thêm. Nếu muốn giữ mốc cũ, nhóm phải xác nhận có thể duyệt từng phần, bổ sung nguồn lực hoặc đổi cách bàn giao hay không. Không tự rút ngắn thời lượng còn lại chỉ để các thanh vừa với ngày mong muốn.
Giả sử cuối ngày 5, người phụ trách nội dung thông báo cần thêm ba ngày để hoàn tất C. Người điều phối trao đổi với người duyệt về phần phải chờ đủ tài liệu, còn kỹ thuật xem phần có thể chuẩn bị trước. Quyết định cần xuất phát từ điều kiện bàn giao đó, không chỉ từ thao tác dời thanh.
Điều chỉnh lịch và giữ căn cứ đối chiếu
Khi cập nhật, giữ lịch gốc và ghi riêng ngày dự báo để nhìn thấy chênh lệch. Biểu đồ Gantt có thể thể hiện ngày baseline, ngày dự báo và tiến độ thực tế của từng nhiệm vụ. Cách đối chiếu này giúp nhận ra nhiệm vụ đã dịch chuyển khỏi vị trí ban đầu.

Ghi lý do đổi lịch, công việc chịu ảnh hưởng và người xác nhận thay đổi. Nếu nhóm phê duyệt thay baseline, hãy lưu phiên bản cũ cùng quyết định điều chỉnh. Việc ghi đè ngày ban đầu sau mỗi lần chậm sẽ làm mất căn cứ để đánh giá kế hoạch và cải thiện lần lập lịch tiếp theo.
Những hạn chế của sơ đồ Gantt
Danh sách thiếu việc, thời lượng không phù hợp hoặc trạng thái cũ đều khiến biểu đồ khó hỗ trợ quyết định. Khi số nhiệm vụ tăng hoặc lịch đổi, bạn cần xem mức chi tiết, quy trình cập nhật và thông tin nguồn lực còn đáp ứng nhu cầu không. Một bản trình bày rõ ràng giúp đọc lịch, nhưng tính khả thi phụ thuộc dữ liệu và điều kiện thực hiện.
Khó theo dõi khi dự án có quá nhiều nhiệm vụ
Khi hàng trăm nhiệm vụ và nhiều đường phụ thuộc cùng xuất hiện, người xem dễ bỏ qua mốc cần chú ý. Lượng thông tin trên biểu đồ cần phù hợp với vai trò của người đọc. Người quản lý cần nhìn mốc và việc có nguy cơ trễ, còn thành viên cần xem nhiệm vụ được giao và các lần bàn giao liên quan.
Gom việc theo giai đoạn và lọc theo người phụ trách hoặc khoảng thời gian sẽ giúp giảm lượng thông tin trên mỗi lượt xem. Giữ dữ liệu chi tiết ở bản lịch đầy đủ để không mất liên kết khi phân tích. Nếu công cụ chỉ có bản tĩnh, hãy tách phần trình bày nhưng vẫn duy trì một dữ liệu lịch chung.
Tốn thời gian cập nhật khi lịch công việc thay đổi
Một thay đổi có thể kéo theo nhiều việc phía sau, nhất là khi lịch được sửa thủ công. Công cụ có liên kết hỗ trợ tính lại từ dữ liệu nhập, còn người thực hiện vẫn cần xác nhận thời lượng và điều kiện mới. Nguồn lực từng sẵn sàng ở ngày cũ chưa chắc còn sẵn sàng sau khi dời.

Để giảm sửa lặp, thống nhất nơi lưu lịch chung, người cập nhật và thời điểm chốt thông tin. Sau mỗi lần đổi, xem cả việc tiền nhiệm, việc kế tiếp và mốc chịu ảnh hưởng. Với bảng tính cơ bản, phân biệt công thức chỉ tô màu với phần có tính lịch để biết chỗ còn phải sửa bằng tay.
Chưa phản ánh đầy đủ khối lượng công việc và tải nguồn lực
Một thanh dài bốn ngày chưa cho biết nhiệm vụ cần bao nhiêu giờ công hoặc bao nhiêu người. Ví dụ, việc soạn tài liệu có thể cần hai giờ mỗi ngày, còn một ca lắp đặt kéo dài một ngày có thể cần nhiều người cùng làm. Nếu chỉ dựa vào độ dài thanh, nhóm dễ đánh giá sai mức tải.
Hãy bổ sung giờ công, mức sẵn sàng của người hoặc máy và lịch làm việc khi cần phân bổ nguồn lực. Kiểm tra các nhiệm vụ dùng chung một người hay thiết bị trước khi chốt lịch song song. Chi phí, chất lượng và tiêu chí nghiệm thu cũng cần dữ liệu riêng, không suy ra từ một thanh đã được đánh dấu hoàn tất.
Kết luận
Trước khi dùng Gantt để cam kết ngày bàn giao, hãy kiểm tra công việc, quan hệ phụ thuộc, lịch làm việc và mức sẵn sàng của người hoặc máy. Biểu đồ chỉ hữu ích khi các thanh gắn với đầu ra được xác nhận và dữ liệu được cập nhật.
Bạn có thể bắt đầu từ một lịch nhỏ, giữ baseline rồi đối chiếu với ngày dự báo khi có thay đổi. Nếu một mốc có nguy cơ trễ, hãy dùng lịch để xác định đầu vào đang chờ và người cần trao đổi. Mục đích là có căn cứ điều chỉnh công việc, không chỉ làm một biểu đồ đẹp.
Bài viết liên quan
- Tín chỉ carbon là gì? Cơ chế hoạt động của thị trường carbon
- AR (Augmented Reality) là gì? Ứng dụng của công nghệ AR
- Data Warehouse là gì? Những đặc điểm kỹ thuật của DW
- Kinh tế xanh là gì? Các nguyên tắc trong phát triển kinh tế xanh
- Supplier là gì? Mối quan hệ của Supplier trong Logistics
- Trái phiếu xanh là gì? Các loại trái phiếu xanh trên thế giới
