Kỹ năng lập kế hoạch giúp chuyển một mục tiêu còn chung chung thành các công việc, cột mốc, thời hạn và trách nhiệm cụ thể. Nhờ có kế hoạch, người thực hiện biết nên bắt đầu từ đâu, việc nào cần ưu tiên và dựa vào tiêu chí nào để theo dõi tiến độ. Đây là năng lực cần thiết đối với cá nhân, người quản lý và đội nhóm khi phải xử lý nhiều nhiệm vụ trong điều kiện thời gian và nguồn lực có giới hạn.
Một kế hoạch hiệu quả không cần dự đoán chính xác mọi tình huống có thể xảy ra. Kế hoạch cần đủ rõ để định hướng hành động, đồng thời đủ linh hoạt để cập nhật khi mục tiêu, dữ liệu hoặc điều kiện thực hiện thay đổi. Vậy quy trình lập kế hoạch bao gồm những bước nào? Làm sao để cải thiện kỹ năng lập kế hoạch?
Kế hoạch và kỹ năng lập kế hoạch là gì?
Kế hoạch là gì?
Kế hoạch là bản mô tả có cấu trúc về kết quả cần đạt, công việc phải thực hiện, thời hạn, nguồn lực và trách nhiệm của các bên liên quan. Một bản kế hoạch có thể đơn giản như lịch làm việc trong ngày hoặc phức tạp như kế hoạch triển khai dự án kéo dài nhiều tháng. Giá trị của kế hoạch không nằm ở số trang mà nằm ở khả năng giúp người thực hiện đưa ra quyết định và hành động nhất quán.
Lập kế hoạch là gì?
Lập kế hoạch là quá trình xác định điểm xuất phát, làm rõ mục tiêu, chia nhỏ công việc, sắp xếp thứ tự, dự kiến nguồn lực và xây dựng cách theo dõi kết quả. Quá trình này không kết thúc khi bản kế hoạch được hoàn thành trên giấy hoặc phần mềm. Kế hoạch cần được duy trì, truyền đạt, cập nhật và sử dụng làm cơ sở kiểm soát công việc trong suốt quá trình thực hiện.
Kỹ năng lập kế hoạch là gì?
Kỹ năng lập kế hoạch là khả năng thực hiện tốt toàn bộ quá trình trên. Người có kỹ năng này biết biến mục tiêu thành đầu ra cụ thể, xác định công việc quan trọng, dự đoán các điểm nghẽn và phân bổ nguồn lực phù hợp. Họ cũng hiểu rằng kế hoạch là công cụ hỗ trợ quyết định, không phải một bản cam kết bất biến trước mọi thay đổi của thực tế.

Vì sao kỹ năng lập kế hoạch giúp công việc bớt rối?
Công việc thường trở nên rối khi mục tiêu chưa rõ, quá nhiều yêu cầu xuất hiện cùng lúc hoặc không ai biết chính xác mình chịu trách nhiệm cho phần nào. Kỹ năng lập kế hoạch tạo ra một cấu trúc chung để cá nhân và đội nhóm nhìn thấy kết quả cần đạt, thứ tự công việc cùng các điểm phụ thuộc. Kế hoạch không loại bỏ hoàn toàn sự cố, nhưng giúp phát hiện sai lệch sớm và đưa ra quyết định trước khi vấn đề trở nên nghiêm trọng.
Biến mục tiêu thành hành động cụ thể
Mục tiêu như “tăng hiệu quả làm việc” hoặc “cải thiện chất lượng dịch vụ” chưa đủ để bắt đầu thực hiện. Người lập kế hoạch cần chuyển mục tiêu thành những đầu ra quan sát được, sau đó chia chúng thành công việc, cột mốc và hành động đầu tiên. Cách chia nhỏ này giúp giảm cảm giác quá tải và cho phép người thực hiện nhìn thấy tiến độ thay vì chỉ tập trung vào khoảng cách đến mục tiêu cuối cùng.
Chẳng hạn, mục tiêu cải thiện quy trình tiếp nhận nhân viên mới có thể được chia thành rà soát quy trình hiện tại, xác định thông tin còn thiếu, xây dựng tài liệu hướng dẫn, phân công người hỗ trợ và thu thập phản hồi. Mỗi đầu việc cần có kết quả cụ thể để người phụ trách biết khi nào nhiệm vụ được xem là hoàn thành. Nếu một hành động vẫn quá lớn hoặc chưa thể bắt đầu, nó cần tiếp tục được chia nhỏ.
Tập trung vào việc quan trọng
Một danh sách công việc dài không cho biết nhiệm vụ nào cần được xử lý trước. Kế hoạch giúp đánh giá công việc dựa trên mức độ tác động, tính cấp thiết, quan hệ phụ thuộc và hậu quả nếu bị trì hoãn. Nhờ đó, người thực hiện có thể tập trung vào các nhiệm vụ ảnh hưởng trực tiếp đến mục tiêu thay vì liên tục phản ứng với những yêu cầu mới nhất.
Ưu tiên cũng đồng nghĩa với việc chấp nhận không thực hiện mọi thứ cùng lúc. Khi có nhiệm vụ phát sinh, kế hoạch cung cấp cơ sở để quyết định nên thêm, lùi, ủy quyền hay loại bỏ công việc nào. Nếu mọi nhiệm vụ đều được gắn nhãn quan trọng, kế hoạch sẽ không còn khả năng hỗ trợ lựa chọn.
Giảm lãng phí thời gian và nguồn lực
Kế hoạch giúp hạn chế tình trạng làm việc sai thứ tự, chờ đợi thông tin hoặc phải thực hiện lại do đầu ra chưa được thống nhất. Khi các mối phụ thuộc được xác định, đội nhóm có thể biết công việc nào phải hoàn thành trước và phần nào có thể triển khai song song. Việc phân bổ đúng người, công cụ và ngân sách cũng giúp giảm nguy cơ sử dụng nguồn lực cho các hoạt động không tạo ra kết quả cần thiết.

Tuy nhiên, lập kế hoạch quá chi tiết cũng có thể tạo thêm lãng phí. Người thực hiện không cần dành nhiều giờ để quản lý một hệ thống phức tạp cho những nhiệm vụ đơn giản. Mức độ chi tiết phù hợp là mức giúp giảm sự mơ hồ mà không làm chi phí duy trì kế hoạch lớn hơn giá trị nó mang lại.
Phát hiện sớm rủi ro và chậm tiến độ
Các cột mốc và tiêu chí trong kế hoạch tạo ra điểm tham chiếu để so sánh với tình hình thực tế. Khi một nhiệm vụ bị chậm, người phụ trách có thể xem xét ảnh hưởng đến những công việc phía sau và lựa chọn phản ứng phù hợp. Quản lý rủi ro trong lập kế hoạch không chỉ là liệt kê điều có thể xảy ra mà còn cần xác định dấu hiệu cảnh báo, mức độ ảnh hưởng và phương án xử lý.
Phát hiện sớm không có nghĩa mọi sai lệch đều phải được loại bỏ. Một số thay đổi có thể chấp nhận được nếu không ảnh hưởng đáng kể đến mục tiêu. Điều quan trọng là đội nhóm nhận biết sai lệch, hiểu nguyên nhân và đưa ra quyết định có chủ đích thay vì để kế hoạch trượt dần mà không được kiểm soát.
Giúp phối hợp rõ ràng hơn
Khi đầu ra, thời hạn và người phụ trách được xác định, mỗi thành viên biết mình cần làm gì và đang phụ thuộc vào ai. Kế hoạch cũng giúp phân biệt người chịu trách nhiệm chính, người phối hợp, người phê duyệt và người cần được cập nhật. Nhờ đó, đội nhóm giảm được tình trạng nhiều người cùng tưởng rằng một nhiệm vụ đang do người khác xử lý.
Sự rõ ràng về trách nhiệm không thay thế giao tiếp. Khi điều kiện thay đổi, kế hoạch cần được cập nhật và thông báo cho những người bị ảnh hưởng. Một bản kế hoạch chính xác nhưng không được chia sẻ hoặc mỗi bộ phận sử dụng một phiên bản khác nhau vẫn có thể gây ra nhầm lẫn.
Tăng khả năng hoàn thành mục tiêu
Kế hoạch giúp duy trì sự tập trung bằng cách cho thấy mục tiêu đang được chuyển thành hành động như thế nào. Các cột mốc nhỏ tạo cơ hội kiểm tra tiến độ, điều chỉnh cách làm và duy trì động lực trong những mục tiêu dài hạn. Người thực hiện cũng dễ nhận ra thời điểm cần bổ sung nguồn lực, thu hẹp phạm vi hoặc thay đổi phương pháp.
Dù vậy, kế hoạch không bảo đảm mục tiêu chắc chắn được hoàn thành. Kết quả còn phụ thuộc vào chất lượng thực hiện, năng lực của người phụ trách, tính phù hợp của mục tiêu và các điều kiện bên ngoài. Kỹ năng lập kế hoạch làm tăng chất lượng của quá trình ra quyết định, nhưng không thể thay thế hành động và trách nhiệm thực hiện.

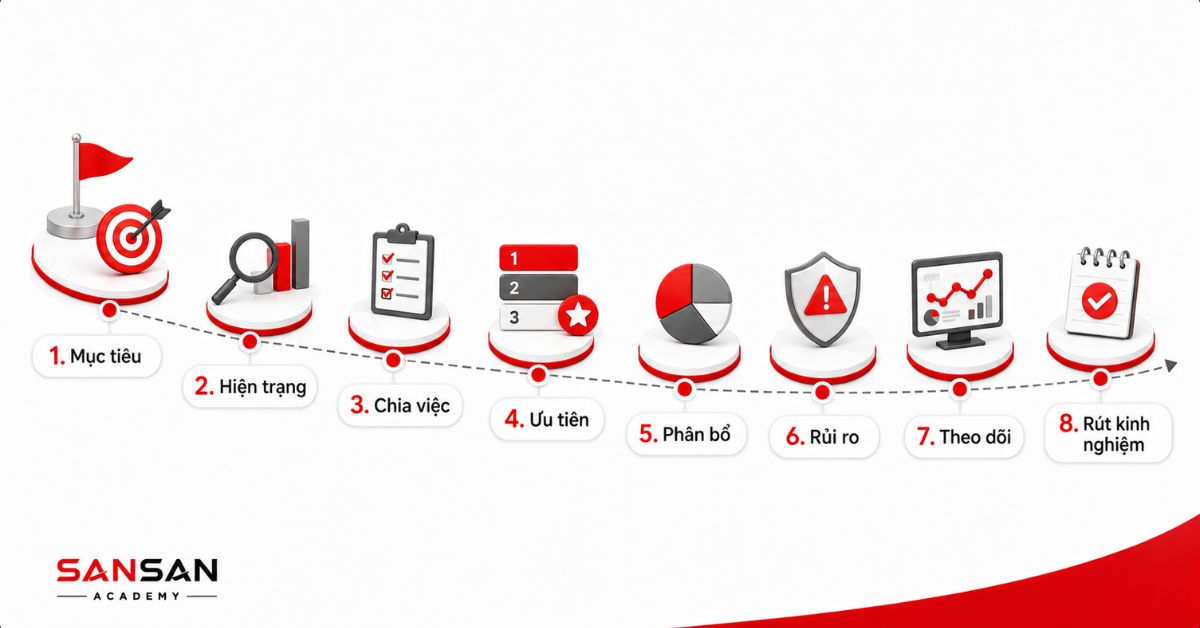

8 bước lập kế hoạch từ mục tiêu đến hành động
Mỗi bản kế hoạch có thể khác nhau về quy mô, thời gian và mức độ chi tiết. Kế hoạch cá nhân trong một tuần không cần hệ thống quản trị giống một dự án doanh nghiệp, nhưng cả hai đều phải làm rõ mục tiêu, điểm xuất phát, công việc, nguồn lực và cách theo dõi. Tám bước dưới đây có thể được điều chỉnh để xây dựng kế hoạch cho cá nhân, đội nhóm hoặc dự án.

Bước 1 – Làm rõ mục tiêu cần đạt
Mục tiêu cần mô tả một kết quả đủ cụ thể để định hướng hành động. Thay vì viết “cải thiện kỹ năng thuyết trình”, có thể xác định “chuẩn bị và thực hiện một bài trình bày 15 phút với cấu trúc rõ, dữ liệu phù hợp và phần trả lời câu hỏi”. Cách diễn đạt thứ hai giúp người thực hiện biết cần chuẩn bị những gì và dựa trên tiêu chí nào để đánh giá kết quả.
Mục tiêu cũng cần phù hợp với ưu tiên và nguồn lực hiện có. Nếu mục tiêu quá lớn so với thời gian, ngân sách hoặc năng lực thực hiện, người lập kế hoạch có thể thu hẹp phạm vi, kéo dài thời hạn hoặc chia mục tiêu thành nhiều giai đoạn. Một mục tiêu tham vọng nhưng không thể chuyển thành hành động thực tế sẽ khiến kế hoạch nhanh chóng mất giá trị.
Trước khi sang bước tiếp theo, cần trả lời được ba câu hỏi: kết quả cuối cùng là gì, tại sao kết quả đó cần thiết và bằng chứng nào cho thấy mục tiêu đã đạt. Những câu trả lời này giúp ngăn kế hoạch biến thành danh sách hoạt động không liên kết với một kết quả rõ ràng.
Bước 2 – Đánh giá tình hình và nguồn lực hiện có
Người lập kế hoạch cần xác định điểm xuất phát trước khi lựa chọn cách thực hiện. Việc đánh giá có thể bao gồm kiến thức, nhân sự, ngân sách, thời gian, dữ liệu, công cụ, quy trình hiện tại và các cam kết đang tồn tại. Phân tích đúng hiện trạng giúp kế hoạch dựa trên năng lực thực tế thay vì nguồn lực được giả định.
Chẳng hạn, một dự án có thể được lên lịch với giả định rằng một nhân sự dành toàn bộ thời gian cho dự án. Trên thực tế, người đó vẫn phải xử lý công việc vận hành, họp định kỳ và hỗ trợ các bộ phận khác. Nếu khả năng sẵn sàng thực tế không được tính đến, kế hoạch có thể chậm ngay từ những tuần đầu.
Đánh giá hiện trạng không chỉ tìm kiếm thiếu hụt. Quy trình đang hoạt động, tài liệu có sẵn, dữ liệu từ dự án trước và kinh nghiệm của đội ngũ đều có thể giúp rút ngắn thời gian. Một kế hoạch tốt biết tận dụng những gì đã có trước khi yêu cầu thêm ngân sách hoặc nhân lực.

Bước 3 – Chia mục tiêu thành những công việc nhỏ
Hãy bắt đầu từ các đầu ra lớn rồi chia thành những nhiệm vụ có thể giao, thực hiện và kiểm tra. Nếu mục tiêu là tổ chức một hội thảo, các nhóm công việc có thể gồm nội dung, diễn giả, truyền thông, đăng ký, hậu cần và đánh giá sau chương trình. Mỗi nhóm tiếp tục được chia thành đầu việc cụ thể đến mức người phụ trách hiểu rõ cần tạo ra kết quả gì.
Phần nội dung của hội thảo có thể gồm xác định chủ đề, xây dựng chương trình, chuẩn bị tài liệu, rà soát thông tin và kiểm tra phần trình bày. Việc chia theo đầu ra giúp kế hoạch rõ hơn so với những nhiệm vụ mơ hồ như “làm nội dung” hoặc “chuẩn bị sự kiện”. Mỗi nhiệm vụ nên bắt đầu bằng một động từ và gắn với một sản phẩm bàn giao hoặc kết quả có thể kiểm tra.
Không nên chia công việc quá nhỏ đến mức thời gian cập nhật vượt quá thời gian thực hiện. Một nhiệm vụ cần được tách thêm khi chưa thể giao rõ cho một người, chưa thể ước tính hoặc chưa biết khi nào được xem là hoàn thành. Với công việc đơn giản và quen thuộc, mô tả ngắn có thể đã đủ.
Bước 4 – Sắp xếp thứ tự ưu tiên và mối liên hệ giữa các việc
Sau khi có danh sách công việc, cần xác định thứ tự và quan hệ phụ thuộc. Một số nhiệm vụ chỉ có thể bắt đầu khi nhiệm vụ trước hoàn thành, trong khi các phần khác có thể thực hiện đồng thời. Nhận diện đúng mối quan hệ giúp kế hoạch phản ánh cách công việc thực sự vận hành thay vì chỉ là một danh sách tuyến tính.
Ví dụ, nội dung chương trình cần được thống nhất trước khi tài liệu được thiết kế, nhưng chuẩn bị địa điểm có thể tiến hành song song. Nếu phần phê duyệt nội dung bị chậm, người quản lý cần biết những nhiệm vụ nào sẽ bị ảnh hưởng. Cách nhìn theo quan hệ phụ thuộc giúp ưu tiên các đầu việc đang giữ vai trò mở khóa cho nhiều phần khác.
Ưu tiên nên dựa trên tác động đến mục tiêu, chi phí trì hoãn, mức độ rủi ro và số lượng công việc phụ thuộc. Một nhiệm vụ nhỏ nhưng cản trở năm nhiệm vụ phía sau có thể quan trọng hơn một công việc lớn chưa cần hoàn thành ngay. Người lập kế hoạch cũng cần phân biệt công việc quan trọng với công việc chỉ tạo cảm giác bận rộn.
Bước 5 – Phân bổ thời gian, nguồn lực và người phụ trách
Mỗi nhiệm vụ cần có người chịu trách nhiệm, thời lượng dự kiến và nguồn lực cần thiết. Thời lượng phải bao gồm không chỉ thời gian thực hiện trực tiếp mà còn cả thời gian phản hồi, chỉnh sửa, phê duyệt và bàn giao. Một nhiệm vụ chỉ cần hai giờ xử lý có thể kéo dài ba ngày nếu phải chờ dữ liệu hoặc quyết định từ bên khác.

Khi phân công, cần đánh giá năng lực và khả năng sẵn sàng của người thực hiện. Không nên phân bổ một người ở mức tối đa cho nhiều nhiệm vụ diễn ra đồng thời vì họ vẫn cần thời gian cho công việc thường xuyên và vấn đề phát sinh. Kế hoạch càng phụ thuộc vào một cá nhân hoặc nguồn lực hiếm thì rủi ro tiến độ càng cao.
Trách nhiệm cũng cần được mô tả rõ. Mỗi nhiệm vụ nên có một người chịu trách nhiệm chính, dù có nhiều người phối hợp. Nếu mọi thành viên đều được ghi là người phụ trách mà không có người ra quyết định cuối cùng, công việc dễ bị trì hoãn khi xuất hiện khác biệt ý kiến.
Bước 6 – Dự đoán những rủi ro có thể xảy ra
Rủi ro là những sự kiện hoặc điều kiện chưa chắc chắn có thể ảnh hưởng đến mục tiêu, tiến độ, chi phí hoặc chất lượng. Rủi ro có thể đến từ nhân sự, công nghệ, dữ liệu, nhà cung cấp, phê duyệt hoặc sự thay đổi yêu cầu. Người lập kế hoạch không cần dự đoán mọi tình huống, nhưng phải tập trung vào những rủi ro có khả năng xảy ra hoặc gây ảnh hưởng lớn.
Với mỗi rủi ro chính, nên xác định dấu hiệu cảnh báo, người theo dõi và phản ứng dự kiến. Nếu kế hoạch phụ thuộc vào dữ liệu của một bộ phận khác, dấu hiệu cảnh báo có thể là dữ liệu chưa được xác nhận trước một cột mốc. Phản ứng có thể là sử dụng dữ liệu tạm thời, điều chỉnh phạm vi hoặc chuyển sang một đầu việc không phụ thuộc.

Khóa học Kỹ năng quản lý thời gian
Sắp xếp ưu tiên, giới hạn công việc đang làm và bảo vệ thời gian cho nhiệm vụ quan trọng.
Phương án dự phòng không nhất thiết là một kế hoạch hoàn chỉnh thứ hai. Đó có thể là khoảng thời gian đệm, nhân sự thay thế, phạm vi tối thiểu hoặc tiêu chí kích hoạt quyết định mới. Việc dành cùng một mức dự phòng cho mọi nhiệm vụ cũng không hiệu quả; phần có độ không chắc chắn cao cần được chuẩn bị kỹ hơn.
Bước 7 – Theo dõi tiến độ và điều chỉnh khi cần
Kế hoạch cần được cập nhật bằng dữ liệu thực tế về công việc đã hoàn thành, phần bị chậm, vấn đề phát sinh và quyết định mới. Việc theo dõi giúp bản kế hoạch tiếp tục phản ánh tình hình thay vì trở thành tài liệu chỉ được mở lại khi dự án kết thúc. Một lịch trình hiệu quả cũng cần được duy trì, truyền đạt và báo cáo trong quá trình triển khai chứ không chỉ được xây dựng ở giai đoạn đầu.
Khi một nhiệm vụ bị chậm, người phụ trách cần xác định nguyên nhân và tác động trước khi thay đổi thời hạn. Bổ sung nhân lực không phải lúc nào cũng giải quyết được vấn đề, đặc biệt khi công việc đang chờ quyết định, dữ liệu hoặc một nhiệm vụ phụ thuộc. Đôi khi giải pháp phù hợp hơn là giảm phạm vi, thay đổi thứ tự hoặc loại bỏ phần không còn cần thiết.
Tần suất theo dõi phụ thuộc vào tốc độ thay đổi và mức độ rủi ro. Kế hoạch theo ngày có thể được rà soát cuối ngày, kế hoạch tuần nên được cập nhật vào một thời điểm cố định, còn dự án dài hạn có thể theo dõi theo tuần và theo cột mốc. Theo dõi quá ít làm sai lệch tích tụ, trong khi cập nhật quá thường xuyên có thể tạo thêm chi phí quản lý.

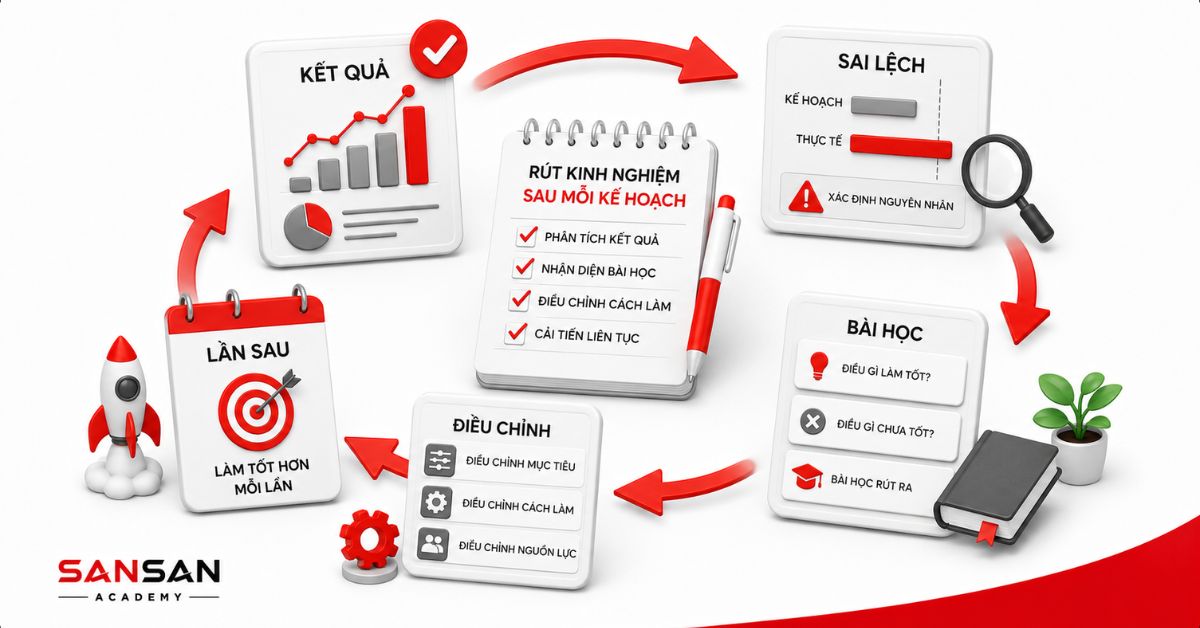

Bước 8 – Đánh giá kết quả và rút kinh nghiệm
Khi kế hoạch kết thúc, cần đánh giá cả kết quả và quá trình thực hiện. Người phụ trách nên xem mục tiêu đã đạt đến mức nào, phần việc nào tạo giá trị, ước tính nào chưa chính xác và rủi ro nào không được dự đoán. Việc chỉ kiểm tra hoàn thành hay chưa sẽ bỏ qua nhiều dữ liệu có ích cho lần lập kế hoạch tiếp theo.
Một kế hoạch không đạt toàn bộ mục tiêu vẫn có thể tạo ra bài học quan trọng. Đội nhóm có thể phát hiện thời gian phê duyệt dài hơn dự kiến, trách nhiệm chưa rõ hoặc công cụ đang làm tăng khối lượng cập nhật. Những phát hiện này cần được chuyển thành thay đổi cụ thể thay vì chỉ được ghi nhận trong cuộc họp tổng kết.
Bài học có thể dẫn đến việc cập nhật biểu mẫu, bổ sung thời gian dự phòng, thay đổi quy trình bàn giao hoặc làm rõ quyền phê duyệt. Khi các bài học được lưu trữ và tái sử dụng, khả năng ước tính cùng chất lượng xây dựng kế hoạch sẽ dần được cải thiện.
Cách áp dụng mô hình 5W1H2C5M khi lập kế hoạch
5W1H2C5M là một khung câu hỏi thực hành giúp rà soát mục tiêu, phương pháp thực hiện, cơ chế kiểm soát và nguồn lực của kế hoạch. Mô hình không thay thế toàn bộ quy trình lập kế hoạch, nhưng có thể giúp phát hiện những thông tin còn thiếu trước khi triển khai. Giá trị của khung nằm ở chất lượng câu trả lời, không nằm ở việc điền đủ thuật ngữ vào một biểu mẫu.
5W – Làm rõ mục tiêu và phạm vi công việc
Nhóm 5W giúp xác định nền tảng của kế hoạch. Khi chưa làm rõ lý do, kết quả, người tham gia, thời gian và phạm vi áp dụng, đội nhóm dễ bắt đầu công việc khi mỗi người đang hiểu mục tiêu theo một cách khác nhau. Năm câu hỏi cần được trả lời bằng thông tin cụ thể, không nên dừng ở những cụm như “nâng cao hiệu quả” hoặc “hoàn thành đúng tiến độ”.
- Why – Tại sao làm rõ lý do phải thực hiện kế hoạch, vấn đề cần giải quyết và hậu quả nếu không hành động.
- What – Làm gì xác định kết quả, đầu ra và phạm vi công việc. Hai câu hỏi này cần được thống nhất trước vì việc phân công người và đặt thời hạn sẽ không có nhiều ý nghĩa nếu mục đích vẫn chưa rõ.
- Who – Ai thực hiện xác định người chịu trách nhiệm, người phối hợp, người phê duyệt và người cần được thông báo.
- When – Khi nào làm rõ ngày bắt đầu, thời hạn, các cột mốc và thời điểm kiểm tra.
- Where – Ở đâu có thể chỉ địa điểm vật lý, phòng ban, thị trường, nền tảng trực tuyến hoặc phạm vi mà kế hoạch được áp dụng.
Ví dụ, thay vì viết “triển khai đào tạo nội bộ trong tháng tới”, kế hoạch cần nêu rõ đào tạo nhằm giải quyết khoảng trống năng lực nào, nội dung phải hoàn thành là gì, ai chịu trách nhiệm, thời điểm tổ chức và bộ phận nào tham gia. Câu trả lời càng rõ thì các bước tiếp theo càng dễ được phân bổ và kiểm soát.
1H – Xác định cách thức thực hiện
How trả lời câu hỏi công việc sẽ được thực hiện như thế nào. Nội dung cần bao gồm quy trình, thứ tự, công cụ, tiêu chuẩn hoàn thành và cách phối hợp giữa các bên. Một kế hoạch chỉ nêu “phối hợp triển khai” hoặc “thực hiện đúng quy trình” vẫn chưa đủ để người phụ trách bắt đầu hành động.
Người lập kế hoạch có thể kiểm tra phương pháp bằng các câu hỏi: công việc được thực hiện theo trình tự nào, phần nào có thể chạy song song, công cụ nào được sử dụng, đầu ra được bàn giao ra sao và ai xác nhận chất lượng. Câu trả lời cần tương ứng với mức độ phức tạp của nhiệm vụ. Công việc đơn giản có thể chỉ cần một danh sách bước, trong khi dự án nhiều bộ phận có thể cần sơ đồ quy trình và cơ chế phê duyệt.
How cũng phải phản ánh điều kiện thực tế. Một phương pháp có vẻ hợp lý nhưng đòi hỏi công cụ, dữ liệu hoặc kỹ năng chưa có sẽ khiến kế hoạch khó triển khai. Khi đó, kế hoạch cần bổ sung bước chuẩn bị nguồn lực hoặc lựa chọn cách thực hiện phù hợp hơn.
2C – Thiết lập cách kiểm soát và kiểm tra
2C gồm Control và Check, giúp kế hoạch không dừng ở việc phân công nhiệm vụ. Control – Kiểm soát tập trung theo dõi tiến độ, nguồn lực và các giới hạn cảnh báo trong quá trình thực hiện. Check – Kiểm tra tập trung đối chiếu đầu ra với tiêu chí đã thống nhất tại một thời điểm hoặc cột mốc cụ thể.
Ví dụ, trong kế hoạch tổ chức chương trình đào tạo nội bộ, Control có thể theo dõi tiến độ chuẩn bị tài liệu, số người xác nhận và các vấn đề phát sinh. Check có thể bao gồm việc rà soát nội dung trước chương trình, xác nhận điều kiện tổ chức và đánh giá mức độ hoàn thành sau hoạt động. Hai cơ chế này liên quan với nhau nhưng thực hiện những nhiệm vụ khác nhau.
Một cơ chế kiểm soát hiệu quả cần trả lời được ai theo dõi, theo dõi chỉ số gì, cập nhật bao lâu một lần và khi nào phải can thiệp. Cơ chế kiểm tra cần làm rõ tiêu chí, người xác nhận và cách xử lý khi đầu ra chưa đạt. Nếu không có tiêu chí từ đầu, việc đánh giá dễ phụ thuộc vào cảm nhận của từng người.
5M – Kiểm tra mức độ đầy đủ của nguồn lực
Nhóm 5M giúp đánh giá kế hoạch có đủ điều kiện thực hiện hay không. Một bản kế hoạch có mục tiêu và lịch trình rõ vẫn có thể thất bại nếu thiếu người, ngân sách, dữ liệu, công cụ hoặc phương pháp. Các yếu tố 5M cần được hiểu linh hoạt theo từng loại công việc.
- Man – Con người làm rõ số lượng, năng lực và quyền hạn cần thiết.
- Money – Tài chính xác định ngân sách, khoản cần phê duyệt và phần dự phòng.
- Material – Vật liệu hoặc đầu vào có thể là nguyên liệu, dữ liệu, tài liệu, nội dung hoặc thông tin cần thiết để thực hiện công việc.
- Machine – Máy móc và công cụ bao gồm thiết bị, phần mềm, hệ thống và quyền truy cập.
- Method – Phương pháp xác định quy trình, tiêu chuẩn hoặc cách làm được sử dụng để bảo đảm chất lượng. Thiếu bất kỳ yếu tố nào cũng có thể tạo ra điểm nghẽn dù những phần còn lại đã sẵn sàng.
Không phải kế hoạch nào cũng cần mô tả năm yếu tố với cùng độ sâu. Với kế hoạch cá nhân, Material có thể là tài liệu học tập và Machine có thể chỉ là lịch hoặc máy tính. Với dự án doanh nghiệp, mỗi yếu tố có thể liên quan đến nhiều phòng ban, hợp đồng, ngân sách và quy trình phê duyệt.
Các phương pháp hỗ trợ lập kế hoạch phổ biến
Không có một phương pháp lập kế hoạch phù hợp với mọi tình huống. Công việc đơn giản có thể chỉ cần lịch và bảng theo dõi, trong khi dự án phức tạp cần thể hiện quan hệ phụ thuộc, rủi ro và tiến độ theo thời gian. Người lập kế hoạch nên lựa chọn phương pháp dựa trên loại vấn đề cần giải quyết thay vì sử dụng nhiều công cụ chỉ để làm bản kế hoạch trông chuyên nghiệp hơn.
Phương pháp sơ đồ mạng PERT
PERT (Program Evaluation and Review Technique) kết hợp quan hệ công việc với ba ước tính thời lượng: lạc quan, có khả năng nhất và bi quan. Sơ đồ cho biết việc nào làm trước, việc nào chạy song song và chuỗi công việc ảnh hưởng trực tiếp đến thời hạn chung. PMI xếp PERT vào nhóm kỹ thuật được sử dụng trong xây dựng và phân tích mô hình tiến độ.
Để xây dựng sơ đồ PERT, người lập kế hoạch cần liệt kê công việc, xác định quan hệ phụ thuộc, ước tính thời lượng và kết nối các nhiệm vụ theo thứ tự. Sau đó, đội nhóm xác định những chuỗi hoạt động có ảnh hưởng lớn nhất đến ngày hoàn thành. Phương pháp đặc biệt hữu ích khi dự án có nhiều mối phụ thuộc hoặc thời gian thực hiện còn chứa sự không chắc chắn.
Ví dụ, nội dung phải được duyệt trước khi tài liệu được thiết kế, nhưng chuẩn bị địa điểm có thể thực hiện song song. Sơ đồ PERT giúp thể hiện trực quan các mối quan hệ này và cho thấy việc chậm phê duyệt nội dung ảnh hưởng đến những phần nào. Với kế hoạch ngắn và ít nhiệm vụ, một bảng công việc đơn giản có thể dễ sử dụng hơn.

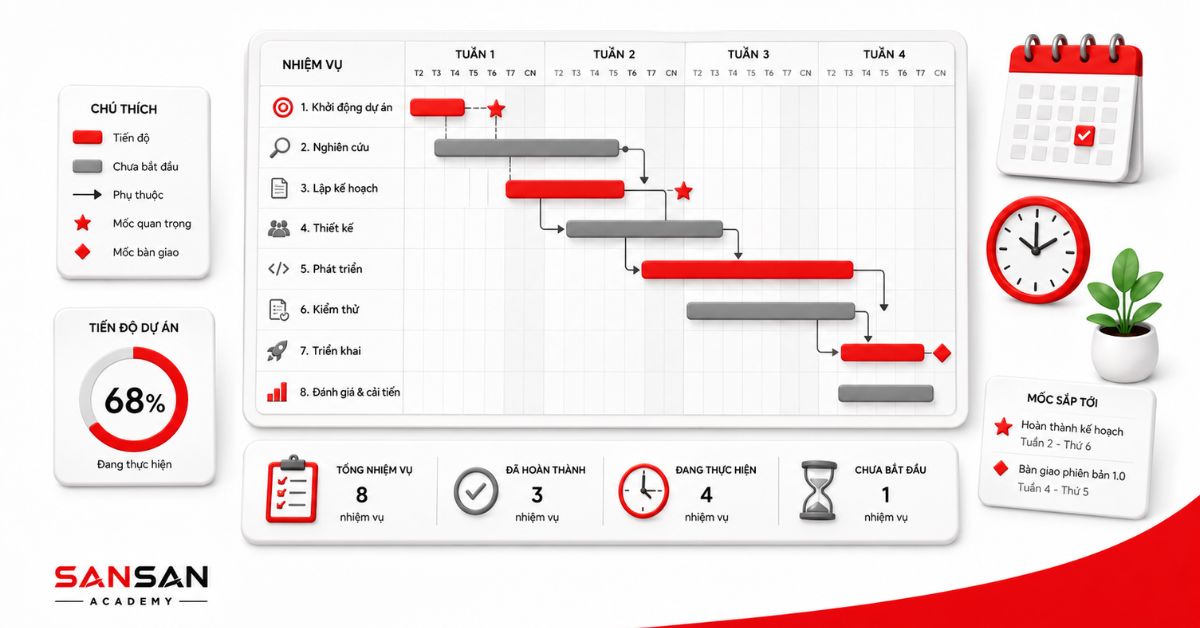

Biểu đồ Gantt
Biểu đồ Gantt thể hiện các nhiệm vụ trên một trục thời gian. Mỗi công việc được biểu diễn bằng một thanh ngang cho biết thời điểm bắt đầu, thời lượng và ngày hoàn thành dự kiến. Biểu đồ giúp người quản lý nhìn nhanh công việc đang diễn ra, phần nào chồng lấn và nhiệm vụ nào có nguy cơ bị chậm.

Một biểu đồ Gantt thường gồm tên nhiệm vụ, thời gian bắt đầu, thời gian kết thúc, người phụ trách, trạng thái và mối phụ thuộc. Ví dụ, kế hoạch ra mắt sản phẩm có thể gồm nghiên cứu, xây dựng nội dung, thiết kế, kiểm tra và phát hành. Qua biểu đồ, đội nhóm biết phần nào cần bàn giao trước khi bước tiếp theo có thể bắt đầu.
Gantt phù hợp khi phạm vi và lịch trình đã tương đối rõ. Nếu yêu cầu liên tục thay đổi, biểu đồ cần được cập nhật thường xuyên để không phản ánh một kế hoạch đã lỗi thời. Gantt cũng không tự giải quyết vấn đề ưu tiên hoặc rủi ro; chất lượng của biểu đồ phụ thuộc vào dữ liệu và cách đội nhóm sử dụng nó.
Phương pháp phân tích SWOT
SWOT là khung phân tích gồm điểm mạnh, điểm yếu, cơ hội và thách thức. Công cụ này phù hợp với giai đoạn đánh giá bối cảnh trước khi xây dựng kế hoạch chiến lược, kế hoạch kinh doanh hoặc kế hoạch phát triển một hoạt động mới. SWOT giúp người lập kế hoạch nhìn đồng thời vào năng lực nội bộ và yếu tố bên ngoài.
Strengths và Weaknesses tập trung vào những yếu tố bên trong mà cá nhân hoặc tổ chức có thể tác động tương đối trực tiếp. Opportunities và Threats tập trung vào môi trường bên ngoài như nhu cầu thị trường, cạnh tranh, công nghệ hoặc quy định. Việc phân loại cần dựa trên thông tin có căn cứ thay vì chỉ dựa vào cảm nhận của người lập kế hoạch.
SWOT chỉ là bước phân tích, không phải bản kế hoạch hành động. Sau khi hoàn thành, đội nhóm phải chuyển các nhận định thành lựa chọn, mục tiêu và nhiệm vụ cụ thể. Một bảng SWOT chứa nhiều ý nhưng không dẫn đến quyết định sẽ không tạo ra nhiều giá trị thực tế.
Phương pháp Kaizen
Kaizen là cách tiếp cận cải tiến liên tục thông qua những thay đổi nhỏ và có hệ thống. Thay vì chờ một dự án thay đổi quy mô lớn, người thực hiện quan sát quy trình, xác định vấn đề, thử một điều chỉnh và đánh giá kết quả. Lean Enterprise Institute mô tả Kaizen như triết lý và tập hợp nguyên tắc tập trung vào các thay đổi nhỏ, từng bước để liên tục cải thiện quy trình và hoạt động.
Kaizen phù hợp với công việc lặp lại như vận hành, sản xuất, chăm sóc khách hàng hoặc xử lý hồ sơ. Một chu kỳ đơn giản có thể gồm quan sát cách làm hiện tại, xác định lãng phí, đề xuất thay đổi nhỏ, thử nghiệm trong phạm vi giới hạn và đánh giá kết quả. Nếu thay đổi tạo ra giá trị, đội nhóm chuẩn hóa cách làm rồi tiếp tục tìm cơ hội cải tiến mới.
Ví dụ, một nhóm nhận thấy việc bàn giao thường thiếu thông tin. Thay vì thay đổi toàn bộ hệ thống, nhóm có thể thử một biểu mẫu bàn giao trong hai tuần và so sánh số lỗi trước với sau thử nghiệm.
Phương pháp Agile
Agile là cách tiếp cận lập kế hoạch và thực hiện theo những chu kỳ ngắn, liên tục tạo kết quả, nhận phản hồi rồi điều chỉnh bước tiếp theo. Agile không đặt mục tiêu loại bỏ kế hoạch mà ưu tiên khả năng phản ứng với thay đổi thay vì tuân theo một bản kế hoạch đã không còn phù hợp. Tổ chức Agilemanifesto cũng nhấn mạnh việc cung cấp giá trị thường xuyên, chấp nhận thay đổi yêu cầu và điều chỉnh cách làm dựa trên phản hồi.
Một chu kỳ Agile có thể gồm lựa chọn công việc ưu tiên, xác định kết quả cần tạo ra, thực hiện, kiểm tra, thu thập phản hồi và cập nhật kế hoạch cho chu kỳ tiếp theo. Phương pháp phù hợp với phát triển sản phẩm, công nghệ và những dự án chưa thể xác định đầy đủ yêu cầu ngay từ đầu. GAO cũng có hướng dẫn đánh giá Agile tập trung vào việc áp dụng, thực thi, theo dõi và kiểm soát chương trình.
Agile không đồng nghĩa với làm việc tùy hứng hoặc không cần thời hạn. Đội nhóm vẫn cần mục tiêu, ưu tiên, trách nhiệm và tiêu chí hoàn thành rõ ràng. Những dự án bị ràng buộc chặt bởi pháp lý, ngân sách hoặc thời điểm bàn giao có thể cần kết hợp kế hoạch tổng thể với các chu kỳ triển khai linh hoạt.
Cách rèn luyện kỹ năng lập kế hoạch mỗi ngày
Kỹ năng lập kế hoạch được cải thiện thông qua chu trình dự kiến, hành động, theo dõi và rút kinh nghiệm. Người mới không cần xây ngay một hệ thống phức tạp hoặc sử dụng nhiều phần mềm. Bắt đầu bằng kế hoạch ngắn giúp quan sát rõ hơn sự khác biệt giữa dự kiến và thực tế, từ đó điều chỉnh cách lập kế hoạch từng bước.
Bắt đầu với kế hoạch ngắn
Hãy bắt đầu bằng kế hoạch cho một ngày, một tuần hoặc một nhiệm vụ cụ thể. Phạm vi nhỏ giúp người thực hiện dễ nhận ra việc nào hoàn thành, việc nào bị trì hoãn và nguyên nhân nằm ở đâu. Sau một thời gian, dữ liệu từ các kế hoạch ngắn sẽ giúp việc xây dựng kế hoạch tháng hoặc kế hoạch năm thực tế hơn.
Kế hoạch ngắn không nên chứa quá nhiều ưu tiên. Mỗi ngày có thể chọn một đến ba kết quả quan trọng thay vì cố đưa toàn bộ danh sách công việc vào lịch. Khi các ưu tiên chính đã rõ, những nhiệm vụ nhỏ có thể được sắp xếp xung quanh.
Chia mục tiêu thành hành động cụ thể
Với mỗi mục tiêu, hãy xác định hành động đầu tiên, các đầu ra cần hoàn thành và những cột mốc quan trọng. Một hành động tốt cần đủ nhỏ để có thể bắt đầu trong thời gian xác định. Nếu nhiệm vụ vẫn gây cảm giác mơ hồ, hãy tiếp tục chia đến khi biết rõ phải làm gì tiếp theo.
Không nên nhầm chia nhỏ với liệt kê mọi thao tác. Mục tiêu là giảm sự mơ hồ, không phải tạo một danh sách quá dài. Hãy ưu tiên hành động tạo kết quả hoặc giúp công việc tiếp theo bắt đầu.

So sánh thời gian dự kiến và thực tế
Ghi lại thời gian dự kiến và thời gian thực tế của một số nhiệm vụ thường gặp. Dữ liệu này giúp phát hiện những phần thường bị bỏ sót như thời gian chuẩn bị, chờ phản hồi, chỉnh sửa và bàn giao. Khả năng ước tính chỉ được cải thiện khi người lập kế hoạch so sánh dự kiến với kết quả thay vì tiếp tục dựa vào cảm giác.
Không cần theo dõi từng phút của mọi hoạt động. Hãy chọn những công việc lặp lại, nhiệm vụ quan trọng hoặc phần thường xuyên bị chậm. Sau vài chu kỳ, có thể xây dựng khoảng thời gian tham khảo thực tế hơn cho kế hoạch sau.
Xem lại kế hoạch định kỳ
Dành một thời điểm cố định để rà soát việc đã hoàn thành, phần bị chậm, ưu tiên mới và quyết định cần đưa ra. Việc xem lại giúp bản kế hoạch tiếp tục hỗ trợ hành động thay vì trở thành danh sách những nhiệm vụ liên tục được chuyển sang ngày khác. Mỗi nhiệm vụ bị trì hoãn cần được xem xét nguyên nhân trước khi sắp lịch lại.
Một buổi rà soát tuần có thể tập trung vào kết quả chính, công việc tồn đọng, lịch tuần tiếp theo và những rủi ro cần xử lý. Kế hoạch ngày nên được xây dựa trên ưu tiên tuần, còn kế hoạch tuần cần liên kết với mục tiêu tháng hoặc dự án. Sự kết nối giữa các cấp độ giúp công việc hằng ngày không tách khỏi mục tiêu lớn.
Chọn công cụ vừa đủ dùng
Người lập kế hoạch có thể sử dụng sổ tay, lịch, bảng tính, bảng Kanban hoặc phần mềm quản lý dự án. Công cụ phù hợp là công cụ giúp nhìn rõ ưu tiên, cập nhật tiến độ dễ dàng và được sử dụng thường xuyên. Một hệ thống nhiều tính năng nhưng ít được duy trì sẽ không hữu ích bằng một bảng đơn giản được cập nhật đều đặn.
Chỉ nên đổi công cụ khi đã xác định được vấn đề cần giải quyết. Chẳng hạn, lịch phù hợp để quản lý thời điểm thực hiện, trong khi bảng công việc phù hợp để theo dõi trạng thái. Dùng nhiều công cụ cho cùng một thông tin có thể tạo ra các phiên bản không nhất quán và làm tăng thời gian cập nhật.
Rút kinh nghiệm sau mỗi kế hoạch
Sau khi hoàn thành, hãy xem mục tiêu có đủ rõ không, phần nào bị bỏ sót, thời gian ước tính sai ở đâu và điều gì cần thay đổi trong lần sau. Bài học chỉ có giá trị khi được chuyển thành một thay đổi cụ thể. Đó có thể là bổ sung bước phê duyệt, tăng thời gian dự phòng hoặc giảm số nhiệm vụ thực hiện đồng thời.
Không cần tổ chức một cuộc tổng kết phức tạp cho mọi kế hoạch. Với công việc cá nhân, vài dòng ghi chú về điều hiệu quả, điều chưa hiệu quả và thay đổi tiếp theo có thể đã đủ. Nhìn lại đều đặn giúp cải thiện kỹ năng xây dựng kế hoạch dựa trên dữ liệu thực tế.

Những lỗi khiến bản kế hoạch khó đi vào thực tế
Một bản kế hoạch có thể trình bày đẹp và rất chi tiết nhưng vẫn không được sử dụng. Nguyên nhân thường nằm ở mục tiêu mơ hồ, thiếu ưu tiên, trách nhiệm không rõ hoặc không có cơ chế theo dõi. Nhận diện những lỗi này giúp người lập kế hoạch tập trung vào khả năng thực hiện thay vì chỉ hoàn thành tài liệu.
Đặt mục tiêu mơ hồ hoặc thiếu thực tế
Mục tiêu không rõ khiến người thực hiện khó lựa chọn hành động và đánh giá kết quả. Những cách viết như “làm tốt hơn”, “tăng hiệu quả” hoặc “hoàn thành sớm” không cho biết mức độ nào được xem là đạt. Mục tiêu cần mô tả kết quả cụ thể và phù hợp với thời gian, nguồn lực cùng điều kiện thực tế.
Với mục tiêu lớn, nên chia thành nhiều giai đoạn hoặc bắt đầu bằng một phạm vi thử nghiệm. Nếu mục tiêu vượt quá năng lực hiện tại, kế hoạch cần thể hiện cách bổ sung nguồn lực hoặc điều chỉnh kỳ vọng. Giữ nguyên một mục tiêu không khả thi chỉ khiến đội nhóm liên tục chậm tiến độ.
Lập kế hoạch quá chi tiết nhưng thiếu ưu tiên
Danh sách công việc dài không đồng nghĩa với kế hoạch hiệu quả. Người thực hiện cần biết nhiệm vụ nào ảnh hưởng trực tiếp đến mục tiêu, việc nào đang cản trở phần khác và hoạt động nào có thể trì hoãn. Nếu mọi đầu việc được trình bày ngang nhau, đội nhóm dễ dành thời gian cho nhiệm vụ dễ hoàn thành thay vì nhiệm vụ quan trọng.
Chi tiết nên tập trung vào những phần có rủi ro, quan hệ phụ thuộc hoặc trách nhiệm chưa rõ. Các công việc quen thuộc có thể được mô tả ngắn. Việc duy trì quá nhiều trường thông tin cũng khiến kế hoạch nhanh chóng bị bỏ cập nhật.
Chỉ tập trung vào kết quả
Mục tiêu cuối cùng rõ ràng vẫn chưa đủ nếu kế hoạch không mô tả cách thực hiện, nguồn lực, trách nhiệm và các mối phụ thuộc. Một bản kế hoạch chỉ ghi doanh số, số người tham gia hoặc ngày hoàn thành sẽ không giúp đội nhóm biết cần hành động như thế nào. Kết quả phải được kết nối với hoạt động và cột mốc dẫn đến kết quả đó.
Ngược lại, không nên chỉ đo số lượng công việc đã hoàn thành. Một đội nhóm có thể hoàn thành nhiều nhiệm vụ nhưng vẫn không tiến gần đến mục tiêu nếu những nhiệm vụ đó tạo ra ít giá trị. Việc theo dõi cần kết hợp tiến độ thực hiện với chất lượng của đầu ra.
Không dành thời gian dự phòng
Lịch trình quá sát dễ bị phá vỡ khi phản hồi chậm, yêu cầu thay đổi hoặc xuất hiện lỗi kỹ thuật. Thời gian dự phòng cần được phân bổ theo mức độ không chắc chắn và quan hệ phụ thuộc của từng công việc. Nhiệm vụ mới, phức tạp hoặc phụ thuộc nhiều bên thường cần biên độ lớn hơn hoạt động quen thuộc.
Dự phòng không có nghĩa tự động kéo dài mọi thời hạn. Người lập kế hoạch cần xác định rủi ro nào đang được dự phòng và điều kiện sử dụng khoảng thời gian đó. Nếu thời gian đệm luôn bị sử dụng cho công việc phát sinh không kiểm soát, nguyên nhân có thể nằm ở phạm vi hoặc cách phân bổ nguồn lực.
Không theo dõi tiến độ
Một bản kế hoạch không được cập nhật sẽ nhanh chóng mất khả năng hỗ trợ quyết định. Khi nhiệm vụ bị chậm, người phụ trách cần đánh giá nguyên nhân, ảnh hưởng và phương án xử lý thay vì chỉ đổi trạng thái trên công cụ. Theo dõi tiến độ có giá trị khi dẫn đến hành động, không phải khi chỉ tạo thêm báo cáo.
Tần suất theo dõi cần phù hợp với tốc độ công việc. Cập nhật quá thưa khiến vấn đề được phát hiện muộn, còn cập nhật quá thường xuyên làm tăng thời gian quản lý. Người phụ trách nên tập trung vào cột mốc, điểm nghẽn và quyết định cần thiết.
Không điều chỉnh khi điều kiện thay đổi
Kế hoạch cần được cập nhật khi mục tiêu, dữ liệu, nguồn lực hoặc ưu tiên không còn giống thời điểm ban đầu. Giữ nguyên kế hoạch trong khi giả định nền tảng đã thay đổi không thể hiện tính kỷ luật mà chỉ làm tài liệu xa rời thực tế. Điều chỉnh phù hợp giúp bảo vệ mục tiêu quan trọng thay vì bảo vệ phiên bản kế hoạch cũ.
Với kế hoạch nhóm, thay đổi cần có lý do, người phê duyệt và đánh giá tác động. Các bên liên quan cần được thông báo để tránh làm theo những phiên bản khác nhau. Kế hoạch linh hoạt vẫn cần kiểm soát, vì thay đổi liên tục mà không có nguyên tắc cũng khiến đội nhóm mất phương hướng.
Kết luận
Kỹ năng lập kế hoạch giúp chuyển mục tiêu thành những hành động có thứ tự, thời hạn và trách nhiệm rõ ràng. Một kế hoạch hiệu quả cần làm rõ kết quả cần đạt, công việc phải thực hiện, nguồn lực có thể sử dụng, rủi ro cần theo dõi và cách đánh giá tiến độ.
Giá trị của kế hoạch không nằm ở khả năng dự đoán chính xác mọi tình huống. Kế hoạch cần tạo ra định hướng đủ rõ để bắt đầu, đồng thời cho phép điều chỉnh khi có dữ liệu hoặc điều kiện mới. Một bản kế hoạch được sử dụng và cập nhật thường xuyên có giá trị hơn tài liệu rất chi tiết nhưng nhanh chóng bị bỏ quên.
Bài viết liên quan
- AR (Augmented Reality) là gì? Ứng dụng của công nghệ AR
- Data Warehouse là gì? Những đặc điểm kỹ thuật của DW
- Kinh tế xanh là gì? Các nguyên tắc trong phát triển kinh tế xanh
- Supplier là gì? Mối quan hệ của Supplier trong Logistics
- Trái phiếu xanh là gì? Các loại trái phiếu xanh trên thế giới
- Tín dụng xanh là gì? Các lĩnh vực có thể tiếp cận tín dụng xanh
